公司季刊

首页 / 新闻资讯 / 公司季刊 / 并网容量利用率:新能源与储能项目投运后必须测量哪些数据?

并网容量利用率:新能源与储能项目投运后必须测量哪些数据?

并网容量正在成为新能源项目的一项稀缺资源。项目获得了多少MW的接入容量,并不等于项目已经按期投运,也不能直接说明这些容量是否被有效使用。

同样,仅查看一张月度电量报表,也无法回答并网容量利用问题。较为完整的数据记录通常需要以项目规定的并网点(POI/PCC)为核心,保存时间对齐的进出口功率和电量,并根据具体规则补充新能源发电、储能充放电、辅助用电、设备可用率、限电指令和控制状态等信息。

2026年7月,印度针对部分新能源项目的输电接入权提出了退出、转移或在满足附加条件后保留接入容量的处理方式。印度中央电力监管委员会在相关文件中将电网接入容量视为应向具有明确项目执行能力的主体合理配置的稀缺资源。[1][2]与此同时,国际能源署估计,全球仍有超过2500GW的发电、储能和大型负荷项目滞留在并网队列中。[3]

这些政策和报告并没有形成一套全球统一的电表规范。并网权、商业运行时间、担保、可用率和认可数据源仍由当地法规、电网规则和项目合同决定。但它们说明了一个共同趋势:项目需要把“装机容量”与“并网容量的实际电气使用”分开记录。

电表是证据链中的测量设备,但不会决定并网容量的授予、保留或撤销。项目首先应明确报告目的、权威计量边界和适用规则。



六个容易混淆的容量与功率概念

“容量利用率”在不同项目中可能代表不同含义。选表或设计平台前,应先确定需要评估的对象。

概念

常用单位

说明

主要局限

新能源装机容量

MW

发电设备的铭牌或登记容量

不能证明设备可用、实际发电或并网输出

BESS功率与容量

MW、MWh

储能系统的额定充放电功率和能量容量

不等于实际充电量、放电量或并网交付量

并网容量

MW或MVA

在规定并网点分配或约定的进口、出口能力

使用条件由当地规则和项目合同决定

可用功率

MW

按项目方法计算或报告的可发、可放功率

可能来自控制器或模型,不能自动视为独立计量值

并网点实际功率和电量

MW、MWh

在规定边界测得的电网净交换

反映净结果,但不能单独解释全部内部原因

容量因子

%

一段时间内发电量与额定装机容量理论电量的比值

属于发电表现指标,不一定等同于并网权利用指标



因此,“并网容量利用率”应被视为需要项目明确定义的分析指标。它可能指最大出口功率占并网容量的比例,也可能指规定时段的平均使用、交付电量或投运进度。只要结果用于正式合规、结算或接入权判断,就必须以适用规则规定的方法为准。

为什么装机MW和月度MWh都不够

假设某光伏或风电项目装机容量为100MW,并获得100MW出口容量。某月可能同时出现以下数据:

  • 并网点最大出口功率92MW;
  • 发电侧总发电量18000MWh;
  • 并网点净出口15500MWh;
  • 部分电量用于为共址BESS充电;
  • 逆变器、变压器、冷却和控制系统产生站用电及损耗;
  • 项目受到限电、设备停运或出口设定值限制。

100MW装机、92MW最大出口、18000MWh毛发电量和15500MWh净出口描述的是不同边界。

月度并网电量不能单独说明低输出是由资源不足、设备不可用、限电、储能充电、计划检修、出口限制还是辅助用电造成。短时间达到一次高功率,也不能说明项目在整个统计期内持续有效使用了接入容量。

因此,项目既要保留并网点的净结果,也要保存能够解释结果的运行背景。

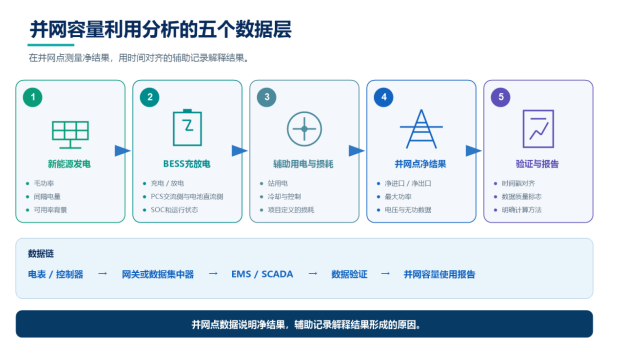

明确新能源与储能项目的测量边界

具体测量点应根据一次系统图、AC/DC耦合方式、项目合同和电网要求确定。

新能源发电边界

该边界可能用于记录进入储能、站用负荷及下游损耗前的毛发电量或母线发电量。

可能需要有功电量、有功功率、无功功率、电压、电流、功率因数和间隔记录。光照、风速、设备状态和预测数据来自其他设备或系统,不应被标记为电表直接测量值。

BESS充电边界

项目应说明“储能充电电量”具体指:

  • 输入PCS的AC电量;
  • 输入电池系统的DC电量;
  • 公共母线中分配给BESS的电量;
  • 或合同定义的其他数值。

由于不同边界之间可能包含PCS转换损耗和辅助用电,这些数据不能直接互换。

BESS放电或PCS交流侧边界

该点可以记录储能输出进入主变压器、集电系统和下游线路前的电量与功率,用于解释储能是否改变了并网输出曲线。但PCS侧数据并不自动等同于并网结算电量。

关于充电、放电、辅助负荷和并网交付边界,可参考YTL中文站的欧盟储能加速部署:工商业与光储共址BESS项目对计量和EMS数据有哪些要求

辅助用电边界

辅助用电可能包括:

  • 逆变器或PCS辅助系统;
  • 电池冷却和加热;
  • 水泵与风机;
  • 控制和通信设备;
  • 消防安全系统;
  • 照明和站用电;
  • 按项目方法归入本边界的变压器和线路损耗。

哪些负荷及损耗计入辅助用电,应由项目性能或结算方法明确。

并网点

并网点或电网规定边界显示外部电网看到的净电气交换。正式数据源可能是公用事业结算电表、经过认可的项目电表,或经过验证的数据处理流程。

内部监测电表不能自动被描述为结算、计费或合规权威电表。最终认可取决于适用的法律计量、电网和合同要求。

并网容量分析需要哪些数据

下表是项目设计检查表,不是适用于所有国家的统一规范。

数据

可能用途

需要确认的内容

进口有功电量

识别项目从电网取电

方向、单位、倍率和寄存器翻转规则

出口有功电量

统计通过规定边界交付的净电量

独立寄存器或正负号定义

有功功率

观察并网容量的实际使用

刷新周期、极性和通信可用性

最大进口/出口功率

识别统计期内最高使用水平

计算间隔、复位规则和数据来源

无功功率和功率因数

分析并网运行状态

符号、象限和项目相关性

电压、电流和频率

进行规定边界的运行监测

相位映射、刷新率和型号支持情况

间隔电量或需量

重建并网使用曲线

间隔长度、时间戳、存储和缺失数据处理

电表与通信状态

区分真实零输出与数据中断

状态位、告警、网关逻辑和数据恢复

开关及运行状态

判断项目或回路是否处于连接状态

状态来源和时间对齐

限电指令或出口限值

解释外部约束

指令来源、设定值、开始和结束时间

电站可用率

区分电网约束与设备不可用

计算方法、数据来源和审核责任

BESS SOC与PCS状态

解释储能是否可用及处于何种模式

属于控制器数据,不应写成电表直接测量值



最大需量、间隔存储、时间戳记录、双向寄存器和通信功能均可能因型号、硬件、固件和配置不同而变化,必须依据所选产品资料和寄存器表确认。

计划功率、可用功率、限电和实际交付

项目可以通过四组时间对齐的数据解释输出表现:

  1. 计划功率:调度计划、申报曲线或规定时段的目标输出。
  2. 可用功率:按项目可用率方法计算或报告的可发、可放功率。
  3. 限电或出口限值:该间隔内有效的外部或站级控制约束。
  4. 并网点交付功率:在认可边界实际测得的净结果。

四组数据之间的差值不能自动归因于单一原因。

例如,可用功率与并网点出口相差20MW,可能同时包含BESS充电、辅助用电、线路损耗、站级控制器限值,或不同测量边界造成的差异。分析时需要统一时间戳、单位、方向和运行状态。

并网点电表能够说明有多少电能通过该边界,但不会独立计算新能源资源可用率,也不会判断限电责任或补偿资格。

BESS如何改变并网容量使用曲线

共址BESS可能通过以下策略改变并网容量的时间分布:

  • 在新能源输出可能超过出口限制时充电;
  • 在后续存在出口余量的时段放电;
  • 平滑并网点功率爬坡;
  • 限制进口或出口峰值;
  • 支持项目约定的成形电量交付;
  • 在满足资格和规则的情况下响应电网或市场指令。

分析这些策略不能只看电池总电量,还可能需要BESS充放电功率、PCS交流侧与电池直流侧电量、SOC、PCS状态、辅助用电、并网点进出口以及限电状态。

BESS并不必然提高并网容量利用率。实际结果受到耦合方式、SOC、功率和容量限制、PCS效率、辅助用电、调度逻辑及并网规则影响。

可使用的分析指标及局限

以下公式只用于工程分析示例,不代表所有电网或监管机构的正式方法。

最大并网容量使用比例

最大使用比例(%)= 认可间隔内最高并网出口功率 ÷ 合同出口容量 × 100

该指标能够说明项目是否曾接近出口上限,但不能说明持续时间和长期交付量。

基于电量的并网容量使用比例

电量使用比例(%)= 并网点出口电量 ÷(并网容量 × 统计期小时数)× 100

如果项目存在独立进出口容量、季节性接入权、非固定接入、光照时段/非光照时段接入、计划检修或受限间隔,该公式可能不适用。

间隔出口余量

出口余量 = 该间隔适用的出口限值 − 并网点实际出口功率

当电网运营商或PPC动态下调出口限值时,不能始终使用固定合同容量作为计算基准。

项目发布任何利用率指标时,都应说明测量边界、分子分母、记录间隔、统计周期、缺失数据处理、进口和负值处理、适用出口限值以及限电和停运的处理方式。

数据链与职责边界

简化数据链可以表示为:

电能表 → 网关或数据集中器 → EMS/SCADA → 数据验证 → 并网容量报告

各系统职责不同:

系统或设备

主要职责

不能自动承担的职责

电能表

在规定边界测量所支持的电气参数

不决定接入权、限电规则或补偿

CT、PT、分流器或传感器

向电表提供规定的电气输入

倍率、极性、负载和安装会影响完整测量链

PCS控制器

执行功率转换并报告设备状态

内部值不自动等同于独立计量值

BMS

管理电池安全、SOC、SOH和可用状态

不替代PCS交流侧或并网点电能计量

PPC或电站控制器

协调电站功率与出口限制

设定值不能证明实际交付功率

EMS或SCADA

集中采集、显示和分析项目数据

结果依赖上游配置、时间同步和数据质量

电网及合同主体

定义认可的并网、报告和验证规则

不同地区和项目要求不同



关于电网约束和多层计量边界,可参考电网约束如何重塑能源计量与系统设计

时间同步和数据质量

并网容量利用分析本质上是时间序列分析。5分钟、15分钟、30分钟和1小时数据可能产生不同的最大值和结论。

项目应分别定义:

  • 电表测量值刷新周期;
  • 网关轮询周期;
  • 电表或平台存储间隔;
  • 网关缓存和断点续传;
  • 上传延迟和页面刷新;
  • 报告或结算间隔;
  • 时钟源、时区和夏令时处理;
  • 时钟漂移容差;
  • 重复、缺失、估算、替代和修正数据的处理规则。

网关每秒读取一次寄存器,并不代表电表能够提供有效的每秒间隔数据。仪表盘刷新很快,也不能证明源数据能够被正式报告或结算流程接受。

调试、验收和数据交接检查表

在使用数据计算并网容量利用率前,应验证完整数据链:

  1. 根据竣工一次系统图确认测量边界。
  2. 确认相位对应、相序和电压接线。
  3. 确认CT/PT或传感器倍率、极性和电表设置。
  4. 在安全和项目允许的情况下测试零功率、进口和出口状态。
  5. 验证正反向寄存器或正负号定义。
  6. 确认单位、小数位、数据类型、倍率和字节序。
  7. 在相同时间戳下对比电表、PCS、PPC和并网点数据。
  8. 测试通信中断、缓存和按时间顺序恢复。
  9. 验证缺失数据和设备状态标志。
  10. 验证时钟同步和时区配置。
  11. 测试新能源单独运行、BESS充电、BESS放电和同时运行模式。
  12. 在项目规定的容差内核对发电、储能、辅助用电和并网点电量。
  13. 保存最终寄存器表、固件版本、CT/PT设置和配置记录。
  14. 明确最终由哪一方验证并接受报告。

能量平衡差异不一定来自电表故障,也可能由边界不同、损耗、时间间隔错位、传感器误差、控制器计算、未计量辅助负荷或平台处理规则造成。

与YTL讨论选型时应提供什么

建议提供:

  • 国家和目标市场;
  • 项目类型和数据用途;
  • 一次系统图和计量点说明;
  • 发电、BESS、辅助负荷或并网点边界;
  • 单相或三相系统;
  • 额定电压、接线方式和最大电流;
  • 直接接入、CT/PT接入或直流传感方式;
  • CT/PT倍率或分流器参数;
  • 所需进出口电量和电参数;
  • 记录间隔与保存周期;
  • RS485、Modbus或其他接口要求;
  • 网关、EMS或SCADA信息;
  • 准确度和认证要求;
  • 内部监测、项目报告、计费、结算或合规用途;
  • 预计数量和项目进度。

YTL可根据具体项目,对部分交流和直流电能计量产品开展前期选型讨论。中文站可从产品中心导轨式直流电表650A及相关三相、面板式产品页面开始查看。

具体功能、准确度、认证范围、传感架构、间隔数据和通信能力必须根据所选型号、硬件、固件和配置确认。并网规则、计量边界、结算认可、限电方法、可用率计算、项目控制和最终合规决定仍由电网企业、监管机构、项目业主、EPC、设计单位、系统集成商及合同相关方负责。

结论

装机容量、并网容量和实际并网使用情况相互关联,但不能互相替代。

可靠的项目数据架构应从认可的并网点边界开始,用时间对齐的进出口功率和电量记录电网看到的净结果,再通过发电、储能、辅助用电、限电、可用率和控制器状态解释结果形成的原因。

电表提供现场电气测量证据,但不会授予并网权、独立解释所有运行原因或批准合规报告。明确这些职责边界,有助于新能源和储能项目从调试到长期运行形成一致、可追溯、可核验的数据记录。

常见问题

什么是并网容量利用率?

它是用于描述项目实际进口、出口或交付电量如何使用已分配或约定并网容量的项目指标。正式计算方法、边界、间隔和认可数据源应由适用规则确定。

并网容量利用率等于容量因子吗?

不等于。容量因子通常使用发电量和发电装机容量计算;并网容量利用率可能使用并网容量和POI进出口数据。损耗、辅助用电、限电和储能运行都会造成差异。

哪些电表数据可以说明并网容量被实际使用?

常见数据包括带时间戳的并网点进出口电量、有功功率、最大功率、间隔记录、必要的无功参数以及设备状态。正式要求由具体项目决定。

并网点电表能识别弃电或限电吗?

不能单独识别。它能显示净电气交换,但限电归因通常还需要指令或限值、电站可用率、控制器状态和时间对齐的发电数据。

BESS能提高并网容量利用率吗?

在合适的系统和调度条件下可能实现。储能可以在受限时段吸收电量,并在存在出口余量时放电。实际效果取决于系统架构、SOC、功率与容量、损耗和并网规则。

支持Modbus的电表数据会被电网自动认可吗?

不会。Modbus是通信方式。正式认可还取决于电表和传感链、准确度、认证、安装、时间同步、数据验证及适用规则。

最大出口功率应该使用瞬时功率吗?

只有适用方法明确规定时才可以。许多项目采用规定的平均间隔或报告间隔,必须先确认计算规则。

电表能决定项目是否保留并网容量吗?

不能。电表提供所支持的电气测量数据,并网容量决定由相应监管、电网和合同程序作出。

参考资料

  1. 印度中央电力监管委员会,Petition No. 11/SM/2026 Draft Order,2026年。
  2. Reuters,India tells clean energy firms to lose grid connection or generate power,2026年7月13日
  3. International Energy Agency,Electricity 2026
  4. Central Transmission Utility of India Limited,Monitoring of Connectivity,2026年7月更新
  5. European Commission,EU-level tripartite agreement for energy storage,2026年
  6. Federal Energy Regulatory Commission,FERC Launches Aggressive Targeted Action to Speed Large Load Integration,2026年6月18日
  7. 印度电力部,Revocation of Grid Access Permissions for Renewable Energy Projects,2025年12月8日
留言反馈

发送留言

  • 提交留言
