公司季刊

首页 / 新闻资讯 / 公司季刊 / 欧盟储能加速部署:工商业与光储共址BESS项目对计量和EMS数据有哪些要求?

欧盟储能加速部署:工商业与光储共址BESS项目对计量和EMS数据有哪些要求?

引言:储能政策正在从部署目标转向项目落地

2026年6月下旬,欧盟委员会启动了首个欧盟层面的储能三方协议。

22个欧盟成员国提交了储能部署承诺,计划在随后两年内推动约30—35 GW的储能项目落地。该数字代表参与成员国所提交的国家级部署承诺总量。

与此同时,该协议还提出一项欧盟层面的部署目标:与2025年相比,每年储能新增装机规模至少提高20%,从而在2026年至2028年期间新增约45 GW储能。

因此,30—35 GW的成员国部署承诺与约45 GW的欧盟部署目标属于两项不同的政策指标,不应被视为同一数字。

该协议还提出了与工商业应用相关的具体目标,包括:

  • 将工商业电池储能装机规模由2026年的9 GWh提高至2028年的24 GWh;
  • 将配置储能的可再生能源项目占比由5%提高至20%;
  • 将工业热储能容量由5 GWh提高至1.5 GWh;
  • 将涉及储能资产的购电协议规模由5 GW提高至4.5 GW。

项目开发商承诺每年提供新增储能及混合能源项目的指示性数据。能源密集型工业企业则承诺推动工业场所储能项目建设,并提高对用电负荷曲线、电气化计划及可调节用电能力的可视性。

这些承诺有助于加强政策协调和项目开发,但不会对签署方形成法律义务。欧盟委员会将负责协调实施,并持续监测项目进展,直至2028年。

欧盟储能协议涵盖多种储能技术,包括电池储能、抽水蓄能和工业热储能。本文重点讨论工商业电池储能及可再生能源共址BESS项目中的电能计量和EMS数据要求。

项目的核心问题是:

随着储能部署加速,工商业和光储共址项目需要建立怎样的计量与数据架构,才能确保系统可运行、可维护并具备复制推广能力?

储能加速部署不仅是装机容量问题,同时也是系统集成和数据一致性问题。

1. 为什么欧盟储能协议会影响项目设计

截至2026年初,欧盟已安装约55 GW储能,另有超过30 GW项目已获得许可或正在建设。到2030年,欧洲电力系统对储能的需求可能达到约200 GW。

未来增长不会只来自独立的大型电网侧BESS项目,重要部署方向还包括:

  • 工商业表后电池储能;
  • 光伏与BESS共址项目;
  • 工业储能系统;
  • 混合可再生能源项目;
  • 多用户能源项目;
  • 与购电协议相结合的储能项目。

随着项目数量增加,可复制的技术架构将比单个设备选型更加重要。

一个可规模化复制的项目组合,需要明确回答四个问题:

  1. 电能在哪些边界进行测量?
  2. 每一项数据应由哪个系统作为权威数据源?
  3. 单位、功率方向、时间戳和寄存器表如何标准化?
  4. 如何完成并记录从电表到EMS的整条数据链调试与验收?

2. 工商业储能与光储共址项目采用不同的系统架构

不同类型的储能项目,其计量重点并不相同。

项目架构

主要目标

典型计量重点

独立电网侧BESS

调度运行和电网辅助服务

PCS单元、辅助负荷及并网点

工商业表后BESS

降低峰值需量、优化用能成本及备用供电

主进线、站点负荷、BESS及光伏

光伏与BESS共址项目

可再生能源时移和出口功率管理

光伏输出、BESS、限发数据及并网点

多用户能源项目

能量分摊和远程数据报告

项目边界、用户数据及合同分配边界

工业混合能源系统

供电可靠性和生产用能控制

生产负荷、储能、发电及备用电源

工商业项目可能通过储能降低站点需量,但不一定向电网输出电能。

光伏与BESS共址项目则可能在可再生能源、储能、站内负荷和外部电网之间形成多向能量流。

因此,计量架构应依据以下条件进行设计:

  • 实际耦合方式;
  • 电气一次系统图;
  • 项目的合同和结算目的。

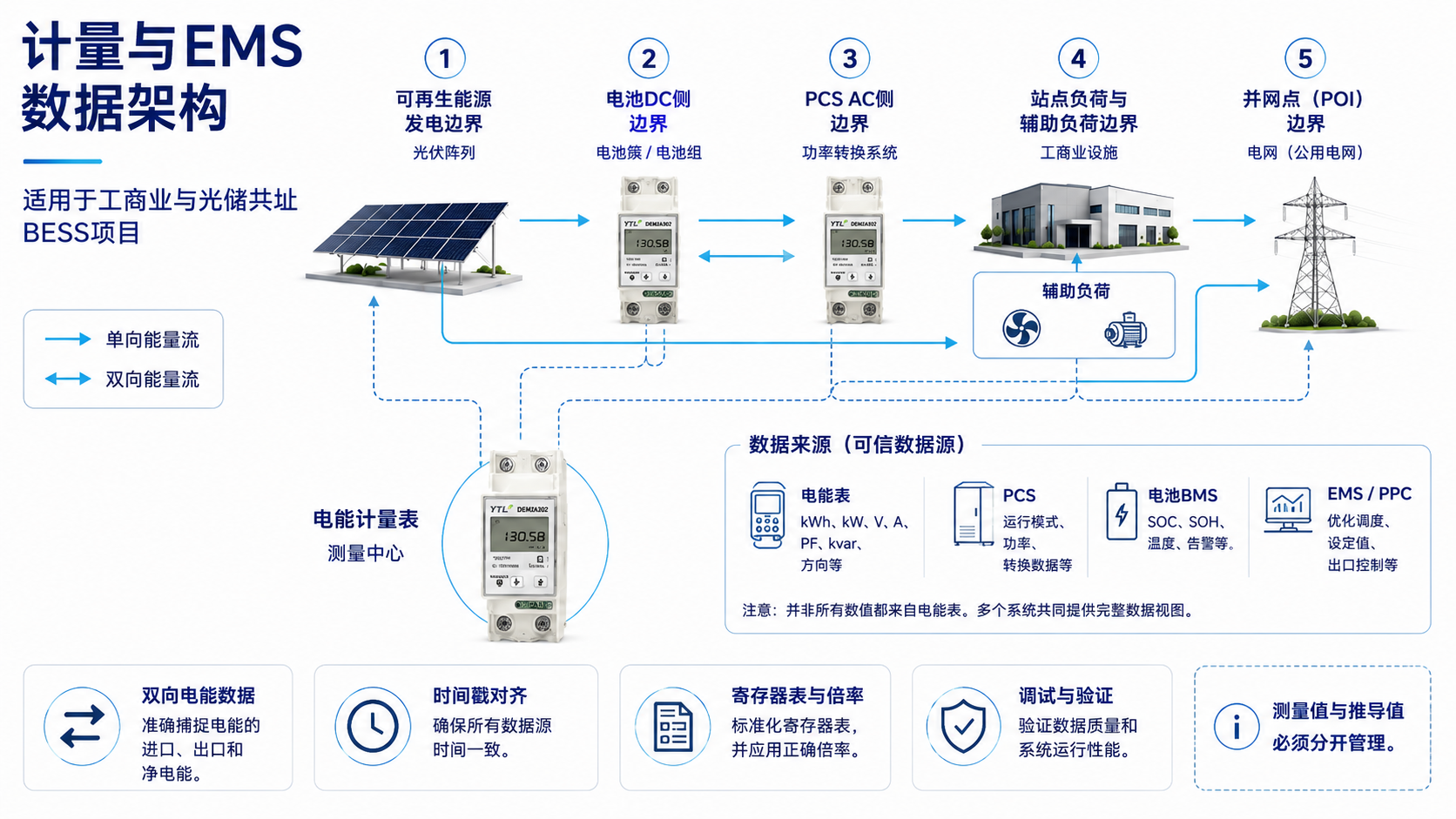

3. 五类常见计量边界

以下五类边界是常见参考点,并不代表所有项目都必须采用相同架构。

复杂项目还可能需要设置:

  • 电池DC侧计量;
  • 单个PCS或BESS单元计量;
  • 升压变压器高压侧和低压侧计量;
  • 集电线路计量;
  • 公共母线计量;
  • 收益结算计量边界;
  • 多租户或多合同分配计量点。

3.1 可再生能源发电边界

可再生能源发电边界可能提供以下数据:

  • 在规定电气边界测得的实际可再生能源发电量;
  • 有功功率;
  • 无功功率;
  • 电压;
  • 电流;
  • 功率因数;
  • 输送至公共AC母线的电能;
  • 控制器或模型上报的限发前可用发电能力;
  • 限发设定值和状态;
  • 项目要求下计算得到的限发电量。

可用发电能力和限发电量通常属于控制器上报值或计算值,不应自动视为电能表的直接输出。

相关数据可能来自:

  • 光伏逆变器;
  • 电站控制器(Power Plant Controller,PPC);
  • SCADA平台;
  • 气象及发电预测模型;
  • 限发控制逻辑;
  • 经认可的基线或计算方法。

3.2 电池DC侧边界

在项目架构需要的情况下,电池DC侧边界可能提供:

  • DC电压;
  • DC电流;
  • 电池侧功率;
  • DC充电电能;
  • DC放电电能;
  • 电池侧能量吞吐量;
  • 充电和放电方向。

电池荷电状态(SOC)、健康状态(SOH)、温度、电芯状态和电池告警通常来自电池管理系统(Battery Management System,BMS),而不是电能表。

DC侧数据应与AC侧充放电数据明确区分,因为电池与PCS AC端之间存在能量转换损耗。

3.3 PCS AC侧边界

PCS AC侧边界可能提供:

  • AC充电电能;
  • AC放电电能;
  • 有功功率;
  • 无功功率;
  • 电压;
  • 电流;
  • 频率;
  • 功率因数;
  • 运行方向;
  • PCS侧进口和出口数据。

电池DC电能、PCS AC电能和POI电能不能相互替代。三者分别对应不同的测量边界,所包含的转换损耗、变压器损耗、电缆损耗和辅助用电也可能不同。

项目应明确“充电电能”具体指:

  • 输入PCS的AC电能;
  • 输入电池的DC电能;
  • 分配给储能充电的站点净电能;
  • 其他合同中明确规定的电能量。

3.4 站点负荷与辅助负荷边界

站点负荷可能包括:

  • 生产设备;
  • 供暖、通风与空调系统(HVAC);
  • 制冷系统;
  • EV充电设施;
  • 关键负荷;
  • 可调节负荷;
  • 租户或部门回路。

储能辅助负荷可能包括:

  • 电池冷却和加热;
  • 水泵和风机;
  • 控制系统;
  • 消防安全设备;
  • 通信设备;
  • 站用设备。

主变压器和集电系统损耗应按照项目定义的性能边界处理,不应自动归类为辅助用电。

分别测量站点负荷和储能辅助负荷,有助于区分:

  • 设施正常用电;
  • 储能系统寄生用电;
  • BESS毛输出;
  • 站点净收益;
  • 面向电网的净交换。

3.5 并网点

并网点(Point of Interconnection,POI)电表可能测量:

  • 电网进口电能;
  • 电网出口电能;
  • 站点净功率;
  • 有功和无功功率交换;
  • 电压;
  • 频率;
  • 功率因数;
  • 面向电网的净电能。

出口功率限制设定值或运行状态,通常来自PPC、EMS、配电系统运营商接口或电站控制器。

POI电表负责测量实际出口功率,并可用于验证电站是否始终处于适用出口限值以内。

但POI电表不会生成出口限值设定值,也不执行出口功率限制控制。

如果可再生能源发电、储能运行、站点负荷、辅助用电和电网净交换没有被清晰区分,就无法对储能项目进行准确分析。

4. EMS需要计量层提供哪些数据

EMS的数据需求应按照数据用途进行分类。

4.1 能量核算数据

可能包括:

  • 进口电能;
  • 出口电能;
  • AC充电电能和放电电能;
  • 项目要求下的DC充电电能和放电电能;
  • 光伏发电量;
  • 站点负荷电能;
  • 辅助用电。

4.2 运行数据

可能包括:

  • 有功功率;
  • 无功功率;
  • 电压;
  • 电流;
  • 频率;
  • 功率因数;
  • 最大需量。

4.3 上下文与时间数据

每条数据记录还可能需要包含:

  • 时间戳;
  • 时间戳来源;
  • 时区;
  • 时钟同步状态;
  • 最大允许时钟漂移;
  • 设备标识;
  • 测量点标识;
  • 单位;
  • 倍率;
  • 功率方向约定;
  • 数据来源。

4.4 数据来源、可用性、验证及处理状态

数据记录可能需要标识为:

  • 实测;
  • 可用;
  • 已验证;
  • 缺失;
  • 估算;
  • 替代;
  • 已修正;
  • 已拒绝。

这些属性并不一定相互排斥。例如,一条实测记录也可能同时处于已验证状态。

4.5 集成与版本数据

EMS集成记录还可能需要包含:

  • 寄存器表;
  • 寄存器表版本;
  • 轮询周期;
  • 电表内部数据刷新周期;
  • 网关状态;
  • 缺失数据处理方式;
  • 固件版本;
  • 配置版本;
  • 计算方法版本;
  • 数据保存周期。

并非EMS中的所有数据都来自电能表。

SOC、SOH、电池温度、告警、可用功率估算值和调度能力,通常来自电池BMS、PCS、电站控制器或EMS模型。

5. 电表数据、PCS数据与BMS数据不能混为一谈

数据来源

典型数据

主要作用

电能表

kWh、kW、V、A、PF、kvar及功率方向

在规定电气边界进行电气测量

PCS

运行模式、功率指令及能量转换数据

功率变换和设备控制

电池BMS

SOC、SOH、温度及电池告警

电池状态与安全管理

EMS

优化、运行计划和调度逻辑

系统协调

POI电表

净进口和净出口

电网边界测量

PPC

电站级设定值和出口功率控制

电站功率协调

现代储能项目不存在一台设备能够提供全部数据类型。

项目应为每一项关键参数定义权威数据源,并明确该数据属于:

  • 直接测量值;
  • 控制器上报值;
  • 模型推导值;
  • 通过能量平衡计算得到的数值。

PCS内部数据可用于控制和运行监测,但不能在未经验证的情况下,自动视为等同于规定电气边界上的独立计量数据。

6. 为什么光伏与BESS共址项目需要双向电能数据

共址系统中可能同时存在多条能量路径:

光伏发电
├─→ 站点负荷
├─→ BESS充电
└─→ 电网出口

电网
├─→ 站点负荷
└─→ BESS充电

BESS
├─→ 站点负荷
└─→ 电网出口

POI电表只能记录最终的净交换结果,不能独立解释每一股能量流的内部来源。

能源来源归属可以通过以下方式确定:

  • 在不同电气边界进行直接测量;
  • 采用经认可的能量平衡计算方法。

在公共AC母线架构中,仅依靠POI电表和BESS电表,可能无法证明某个充电区间内的储能电能来自光伏发电还是电网进口。

如果可再生能源充电、PPA电量分配、出口补偿或合同结算取决于能源来源,项目应明确:

  • 实体计量边界;
  • 能量分配方法;
  • 同时存在多向能量流时的处理规则;
  • 数据区间和时间戳对齐方式;
  • 缺失数据处理规则;
  • 计算方法及其版本;
  • 负责审批计算结果的主体。

双向电能测量和清晰定义的正负方向约定,是正确解释能量流向的基础。

7. 为什么项目复制能力取决于数据标准化

如果不同站点分别采用不同的命名、倍率和配置规则,项目就很难实现规模化复制。

常见问题包括:

  • 设备名称不一致;
  • 进口/出口方向定义相反;
  • CT变比不一致;
  • 工程单位不统一;
  • 寄存器表变更缺乏控制;
  • 缺少调试记录;
  • EMS点位名称不一致;
  • 没有保留配置或固件历史。

可复制的技术架构应包括:

  • 标准设备清单;
  • 测量点命名规则;
  • 数据字典;
  • 寄存器表版本;
  • 单位和倍率规则;
  • 方向定义;
  • 时间戳标准;
  • 调试检查清单;
  • 验收标准;
  • 配置备份;
  • 变更控制记录。

可规模化复制的储能项目组合,不仅依赖硬件一致性,也依赖文档和数据规范的一致性。

8. 调试验收:从电表安装到有效EMS数据

调试验收应验证完整的数据链,而不应仅确认EMS界面能够显示数值。

建议步骤包括:

  1. 确认接线、相位对应关系和相序;
  2. 确认CT极性、方向和变比;
  3. 测试零功率工况;
  4. 测试正向和反向功率流;
  5. 确认进口/出口和充电/放电方向定义;
  6. 核对字节序、数据类型、单位和小数倍率;
  7. 比对电表、PCS、光伏和POI数据;
  8. 测试充电和放电工况;
  9. 测试光伏发电与BESS同时运行;
  10. 测试通信中断和恢复;
  11. 检查通信恢复后的数据记录顺序;
  12. 检查缺失、重复、替代和修正数据标识;
  13. 确认时间戳对齐和时钟漂移;
  14. 对光伏、BESS、负荷、辅助用电和POI电能进行平衡校核;
  15. 定义可接受的测量误差或计算偏差;
  16. 保存最终点表、寄存器表、固件版本和配置记录。

调试验收应在项目规定的容差范围内,对相关边界之间的能量平衡进行校核,而不只是确认每个数值能够显示在EMS中。

即使电表本身测量准确,如果倍率、方向、字节序或寄存器映射错误,EMS仍可能显示错误数值。

9. 储能加速部署中的常见风险

常见风险包括:

  1. 尚未定义计量边界就开始设备选型;
  2. 未经确认便将PCS数值作为独立计量数据;
  3. 忽略辅助用电;
  4. 将光伏、BESS和电网进口合并为一个无法解释的净值;
  5. 假设仅通过POI数据即可证明能源来源;
  6. 不同设备使用不一致的功率方向定义;
  7. EMS轮询周期与电表刷新周期不匹配;
  8. 未记录固件版本或寄存器表变更;
  9. 未设置数据质量和处理状态标识;
  10. 不同项目采用不同的调试模板;
  11. 认为支持Modbus即可自动兼容平台;
  12. 选用了技术上适用的电表,但未确认其是否被计费或结算体系接受。

10. 工商业与光储共址BESS项目买家检查清单

审查项目

需要确认的内容

项目类型

工商业、光伏+BESS、独立储能、混合能源或多用户项目

耦合方式

AC耦合、DC耦合或混合耦合

计量边界

光伏、电池DC侧、PCS AC侧、负荷、辅助用电或POI

电表用途

运行监测、内部能量分配、计费、收益计量或结算

进口/出口

方向定义和寄存器逻辑

传感方式

直接接入、CT、分流器或其他兼容传感器

数据周期

运行监测、EMS、计费或结算周期

通信方式

RS485、Modbus或项目专用接口

寄存器表

地址、数据类型、单位、倍率和版本

时间源

电表、网关、EMS或中央系统

数据质量

实测、缺失、估算、替代、修正或拒绝

推导数据

限发、自发自用及能源来源分配方法

EMS职责

明确哪些数据来自电表、PCS、BMS或PPC

计费接受条件

电表和数据源能否用于预期合同用途

数据保存

存储、恢复、审计及修正周期

网络安全

身份认证、访问控制、固件和配置管理

调试验收

充电、放电、光伏、能量平衡和通信恢复测试

技术文档

接线图、点表、寄存器表、固件和配置版本

法制计量及认证

按型号、国家、电表角色和用途确认要求

11. YTL如何支持前期电表评估

浙江永泰隆电子股份有限公司(YTL)可以为部分工商业、光储和配电项目,对AC电能表、DC电能表、CT接入式电能表、DIN导轨式电能表、面板式仪表及通信型计量产品开展前期评估。

根据所选型号和项目要求,YTL可以支持:

  • 电表型号初步筛选;
  • 电压和电流范围核对;
  • 对客户提出的计量点开展初步技术讨论;
  • 核对客户提出的CT变比、分流器输入和电表侧传感器要求;
  • 进口/出口电能测量要求核对;
  • RS485和Modbus选项确认;
  • 寄存器表、单位、倍率和数据格式核对;
  • 样品评估;
  • 样品阶段电表至网关接口评估;
  • 拟采用电表至EMS数据接口的评估。

通信功能、区间数据能力、准确度、认证范围和EMS兼容性,必须根据具体型号和项目架构进行确认。

YTL不负责定义项目的:

  • 能量分配方法;
  • 限发电量计算方法;
  • 可再生能源充电来源归属;
  • 自发自用计算方法;
  • POI、PCC或结算计量边界;
  • 出口功率控制策略;
  • 计费或结算接受标准;
  • EMS优化逻辑;
  • 资产控制策略;
  • 最终调试容差或验收标准。

上述事项仍由以下参与方负责:

  • 项目开发商;
  • EPC承包商;
  • EMS或PPC供应商;
  • PCS及BMS供应商;
  • 系统集成商;
  • 公用事业企业;
  • 计量运营商;
  • 相关合同参与方。

YTL主要支持现场级电气测量与数据输出层。

结论

欧洲储能加速部署将推动更多工商业、光伏加储能和混合能源项目落地,但仅有装机目标并不能保证项目成功交付。

项目需要建立:

  • 清晰的计量边界;
  • 明确的权威数据源职责;
  • 双向电能测量;
  • 经认可的能量分配方法;
  • 一致的寄存器表和倍率规则;
  • 时间对齐的EMS数据;
  • 端到端调试验收;
  • 受控的技术文档和版本管理机制。

电能表不是完整的储能控制系统。

它属于现场级数据基础的一部分,帮助EMS、SCADA、PCS、PPC和BMS平台基于一致的电气信息开展运行、分析和控制。

欧洲储能加速部署的成效,不仅取决于安装了多少GW储能,还取决于每个项目能否从调试投运到长期运行,持续输出一致、可追溯且可使用的能源数据。

参考资料

  1. European Commission, Tripartite Agreement for Energy Storage, 26 June 2026.
  2. European Commission, “First-ever EU tripartite agreement signed to boost energy storage,” 26 June 2026.
  3. European Commission, Tripartite Agreement for Energy Storage—Project Examples, 26 June 2026.
  4. European Commission, REPowerEU—4 Years On, 22 April 2026.
留言反馈

发送留言

  • 提交留言
