引言:为什么备用电源正在成为电网议题

2026年,PJM针对严重电力系统紧急状态下,如何协调数据中心及其他大型负荷的备用资源制定了补充程序。

PJM《手册13:紧急运行》Revision 98于2026年6月24日生效,并新增附件O。该附件说明了在美国《联邦电力法》第202(c)条紧急命令生效期间,PJM、输电业主、配电公司及其他相关方如何与大型负荷客户协调备用发电资源的应急使用。

PJM在2026年6月29日发布的紧急事项公告中,也明确引用了Revision 98附件O。

附件O并不是一项长期、独立的调度授权。它描述的是,在必要的联邦紧急授权生效时,为避免或减少刚性负荷中断(firm load interruption)而可采取的补充措施。

2026年6月27日,PJM申请临时授权,希望在宣布能源紧急警报3级(Energy Emergency Alert Level 3,EEA 3)之前的最后阶段,或在EEA 3期间,指令大型负荷侧的备用发电资源投入运行。此处所称备用发电资源可包括辅助资源、备用资源、直接连接资源、电池储能系统及其他相关资源。

2026年6月30日,美国能源部发布临时紧急命令,授权PJM在满足上述条件时,与输电业主及配电公司协调,指令相关备用发电资源投入运行。该命令计划自美国东部夏令时间2026年6月30日23:59起生效,至2026年7月3日23:59止。

这是一项具有明确期限的紧急授权,并不构成永久性的通用调度权。

除此之外,PJM还将现场发电、电池放电以及可灵活调节的计算工作负载,视为应对数据中心负荷快速增长及其并网挑战的潜在手段。

这引出了一个重要的计量问题:

当电网紧急状态下并网点的进口功率下降时,运营方如何判断这一变化究竟来自设施实际负荷削减、电池放电,还是现场发电?

并网点(Point of Interconnection,POI)读数下降,并不自动意味着数据中心降低了其基础用电需求。

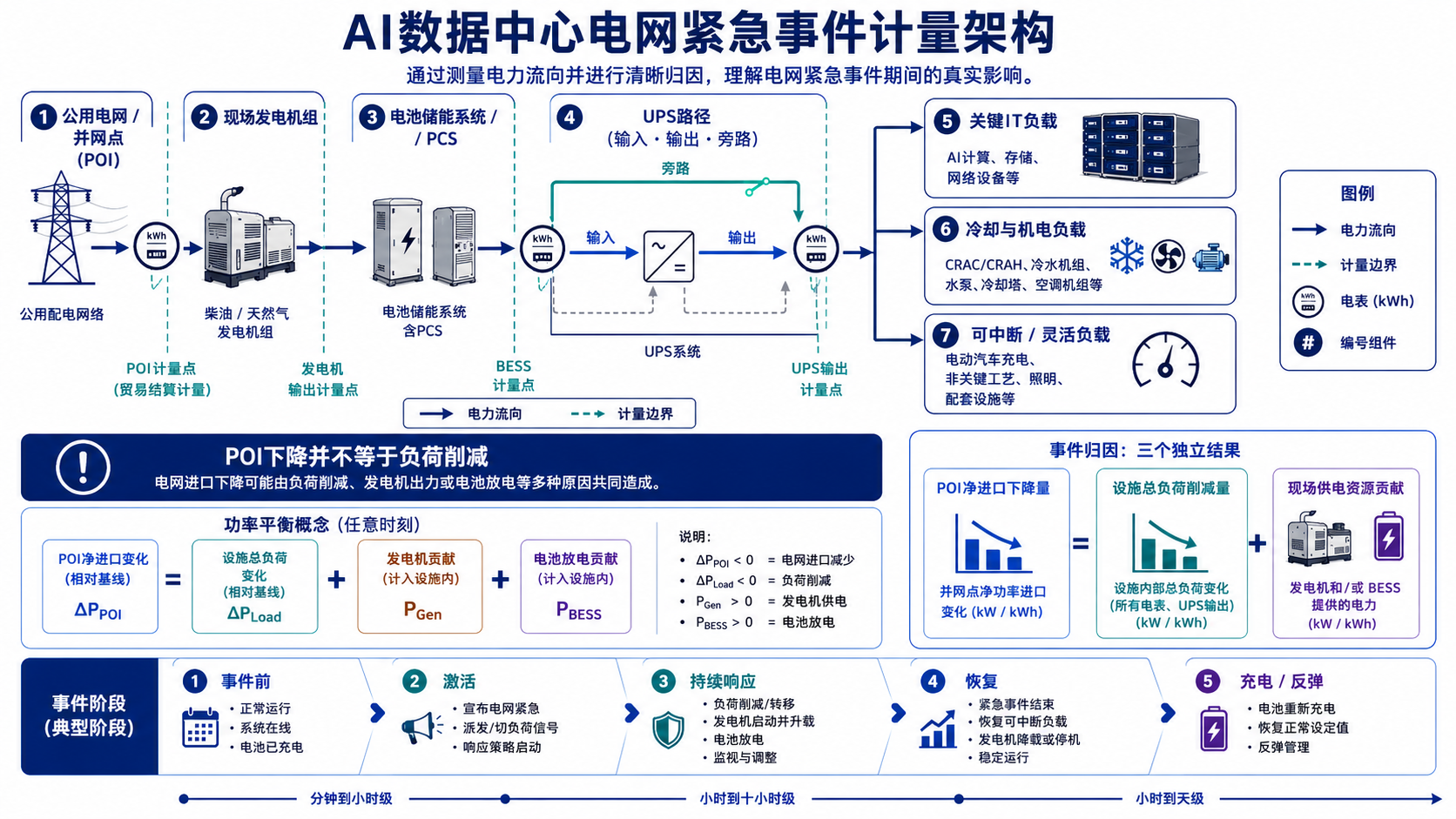

要进行可靠归因,必须分别对以下边界建立独立且时间对齐的测量:

  • 电网连接点;
  • 发电机系统;
  • 电池储能系统;
  • 不间断电源(Uninterruptible Power Supply,UPS)路径;
  • 主要负荷类别。

1. 正常、受限与紧急运行模式

以下运行模式属于项目层面的分析分类,不能替代PJM、公用事业企业或具体站点采用的正式紧急状态分类。

1.1 正常运行

正常运行期间通常表现为:

  • 电网承担设施的大部分或全部用电需求;
  • UPS系统和电池按照常规可靠性策略运行;
  • 备用发电机保持停机,仅在测试时运行;
  • IT负荷和冷却负荷按照正常运行计划工作;
  • 站点级BESS可能执行削峰或其他计划性功能。

1.2 项目定义的受限或灵活运行

在项目定义的受限或灵活运行时段内,可能出现:

  • 电网进口容量受到限制;
  • 部分计算任务被延迟或转移;
  • 非关键冷却设备或辅助设备进行调整;
  • BESS通过放电限制POI需量;
  • 电池充电被延后;
  • 站点控制器执行进口或出口限制。

1.3 紧急运行

在紧急状态下,可能出现:

  • 备用发电机启动;
  • UPS电池或站点级BESS为关键负荷供电;
  • 可中断负荷被切除;
  • 电网进口功率大幅下降;
  • 设施与电网并联运行、在不同电源之间切换,或进入孤岛运行状态。

每一个运行阶段都应在能源管理系统(Energy Management System,EMS)、数据中心基础设施管理平台(Data Center Infrastructure Management,DCIM)或事件记录中明确标识。

正常、受限、切换、紧急、孤岛和恢复阶段的数据,不应混合为一个无法区分运行状态的数据集。

2. 为什么仅依靠POI数据无法解释响应来源

POI电表记录的是设施与电网之间的净电气交换。

在并网运行状态下,简化的功率平衡关系可表示为:

电网进口
+现场发电
+BESS放电
=设施总电力需求
+BESS充电
+规定的站内电气损耗
+电网出口

所有数据必须满足以下条件:

  • 时间对齐;
  • 功率方向定义一致;
  • 采用兼容的电气测量边界。

“设施总电力需求”的定义应明确是否包括:

  • IT负荷;
  • 冷却和机械负荷;
  • UPS转换损耗;
  • 配电损耗;
  • 发电机或BESS辅助用电;
  • 办公及支持负荷;
  • 照明、控制和其他站用系统。

在孤岛运行期间,即使设施内部基础用电需求基本没有变化,POI进口也可能下降至零。

事件报告应区分以下三类指标。

2.1 POI净进口下降量

指在规定事件期间,设施从电网进口的功率相对于明确参考状态下降了多少。

2.2 设施内部总负荷削减量

指按照明确的事件前参考值或其他经批准的归因方法,对单独识别的IT、冷却、机械及其他内部电气负荷进行测量和计算后得到的负荷减少量。

设施内部总负荷削减量通常属于事件推导指标,而不是某一只电表可以直接读取的数值。

其计算可能需要:

  • 对不同负荷类别分别计量;
  • 明确事件前参考期;
  • 估算可比运行条件下的预期负荷;
  • 对齐IT和冷却系统数据;
  • 获取工作负载及设备状态记录;
  • 采用经批准的归因方法。

2.3 现场供电资源贡献

指发电机、BESS、光伏或其他现场资源提供的电力贡献。

假设设施负荷参考值以及发电机和BESS贡献均已独立测量或验证,事件数据可能如下:

指标

数值

POI净进口下降量

30 MW

设施内部总负荷削减量

5 MW

发电机贡献

20 MW

BESS贡献

5 MW

从电网角度看,POI进口下降了30 MW;但按照规定的归因方法,其中只有5 MW来自设施实际物理负荷削减。

如果仅报告POI进口下降量,就可能夸大真正被削减的灵活负荷规模。

事件计算应选择以下一种口径,并保持一致:

  1. 使用发电机和BESS的毛输出,同时将其辅助用电计入设施总负荷;
  2. 使用扣除规定辅助用电和下游损耗后的净资源贡献。

这两种方法不能混用,否则可能导致辅助用电或电气损耗被重复计算。

3. 紧急事件期间需要设置哪些测量边界

紧急事件归因通常需要多个相互协调的测量点。

常规电能表可以支持稳态功率、区间电能和累计电能归因。

但以下高速事件通常需要其他专用设备:

  • 快速电源切换;
  • 并网同步;
  • 保护动作;
  • 波形扰动;
  • 周波级或次周波级行为。

相关设备可能包括:

  • 保护继电器;
  • 事件顺序记录系统;
  • 故障录波器;
  • 电能质量分析仪。

3.1 POI进口与出口边界

POI边界可能提供:

  • 电网进口电能;
  • 电网出口电能;
  • 净有功功率;
  • 无功功率;
  • 电压;
  • 频率;
  • 功率因数;
  • 可由独立设备提供的POI断路器状态。

POI电表只能显示面向电网的净结果,无法独立识别是哪一类内部负荷、发电资源或储能资源导致了变化。

3.2 现场发电机输出边界

发电机相关测量可能包括:

  • 发电机端子输出;
  • 发电机开关柜输出;
  • 有功功率和无功功率;
  • 发电电能;
  • 电压和电流;
  • 运行时长;
  • 发电机辅助用电;
  • 断路器及同步状态。

电表安装位置会直接影响计算结果。

安装在发电机端子的电表,与安装在辅助设备、变压器和馈线下游的电表,不会得到相同的净贡献值。

多台发电机并联运行时,项目还可能需要记录:

  • 单台发电机输出;
  • 发电机组汇总输出;
  • 启动指令时间;
  • 同步时间;
  • 断路器合闸时间;
  • 单机加载曲线;
  • 机组跳闸或停机时间;
  • 发电机可用状态。

3.3 BESS AC与DC边界

项目可能需要分别设置电池侧和功率变换系统(Power Conversion System,PCS)侧边界。

电池DC侧边界可能包括:

  • DC电压;
  • DC电流;
  • 电池侧功率;
  • DC充电电能和放电电能;
  • 电池侧能量吞吐量。

PCS AC侧边界可能包括:

  • AC充电电能;
  • AC放电电能;
  • 有功功率和无功功率;
  • 电压;
  • 电流;
  • 频率;
  • 功率因数。

电池DC电能、PCS AC电能与POI电能分别属于不同的电气边界,不能相互替代。

3.4 UPS输入、输出与旁路路径

UPS测量可能需要区分:

  • 整流器输入;
  • 旁路输入;
  • UPS输出;
  • 电池放电状态;
  • 正常双变换运行;
  • 旁路运行;
  • 静态转换开关(Static Transfer Switch,STS)状态;
  • 可获得情况下的输入电源识别;
  • 转换损耗。

UPS输入与输出之间的差值不能自动被认定为电池贡献。

差异也可能来自:

  • 转换损耗;
  • 旁路运行;
  • 测量位置不同;
  • 时间未对齐。

3.5 关键IT负荷

关键负荷计量应识别紧急事件期间必须保持供电的回路。

根据系统架构,项目可能测量:

  • 关键IT机房;
  • 网络和安全系统;
  • 指定UPS输出母线;
  • 关键控制系统;
  • 优先级较高的计算集群。

3.6 冷却及可中断辅助负荷

可能需要分别测量:

  • 必要冷却负荷;
  • 冗余或非关键冷却负荷;
  • 冷水机组、水泵和风机;
  • 办公和支持负荷;
  • 可延迟的计算工作负载;
  • 可中断辅助设备;
  • 电池或发电机辅助负荷。

4. 关键、非关键与可中断负荷

数据中心内不同负荷的运行优先级并不相同。

相关负荷类别可能包括:

  • 关键IT负荷;
  • 必要冷却负荷;
  • 网络和安全系统;
  • UPS及控制设备;
  • 非关键冷却能力;
  • 冗余机械设备;
  • 办公和支持负荷;
  • 电池充电负荷;
  • 可延迟的计算工作负载;
  • 可中断或可转移负荷。

计量架构应能够回答以下问题:

  • 实际下降的是哪一类负荷?
  • 负荷下降是否影响了关键设备?
  • 削减持续了多长时间?
  • 削减是连续的还是间歇性的?
  • 冷却需求是否在事件后上升?
  • 恢复过程是否形成新的POI峰值?

计算工作负载下降并不必然立即转化为同等规模的电气负荷下降。

实际关系可能取决于:

  • 服务器利用率;
  • 冷却系统响应;
  • 工作负载调度方式;
  • 设备关机或任务重新分配所需时间。

正式需求响应或电网辅助服务项目,可能还需要单独满足:

  • 基线方法;
  • 激活规则;
  • 测量与验证;
  • 资格要求;
  • 结算规则。

本文重点讨论物理事件归因,不涉及具体项目的市场结算方法。

5. 备用发电机如何改变能量平衡

备用发电机可以降低POI进口,但数据中心内部的基础用电需求可能没有发生变化。

项目应确认发电机电表具体安装在:

  • 发电机端子;
  • 发电机开关柜;
  • 机组变压器下游;
  • UPS输入母线;
  • 关键负荷母线;
  • 设施主母线。

简化的发电机净贡献关系可表示为:

发电机净贡献
=发电机端子输出
−发电机辅助用电
−规定的变压器和馈线损耗

实际计算方法取决于所选计量边界。

发电机控制器内部数据可用于运行和诊断,但不能在未经验证的情况下自动视为独立的计费、贸易结算或事件核验数据。

常规电能表可以记录稳态功率和电能,但以下事件通常需要专用事件记录或保护记录:

  • 发电机启动暂态;
  • 同步过程;
  • 电源切换过程;
  • 保护动作;
  • 波形扰动。

6. BESS如何影响POI净功率交换

电池运行可以在两个方向上影响POI净功率交换。

放电期间:

BESS放电 → 电网进口下降,或电网出口增加

充电期间:

BESS充电 → 电网进口上升,或电网出口减少

BESS放电可以降低POI进口功率,但不代表数据中心的IT或冷却负荷发生了下降。

项目应区分:

  • UPS电池;
  • 集中式站点BESS;
  • 分布式设施支撑电池;
  • 发电机启动电池。

除非项目架构明确将发电机启动电池用于设施负荷支撑,否则通常应将其视为发电机就绪状态或辅助系统资产,而不是主要的设施供电资源。

不同系统的数据职责也不同:

  • 电池管理系统(Battery Management System,电池BMS)提供电池状态、健康状况和安全数据;
  • PCS提供能量转换状态、运行模式及功率变换数据;
  • 电能表在规定边界提供电气测量数据;
  • EMS协调电源与负荷。

在计算BESS净贡献时,应计入BESS辅助用电。

简化关系可表示为:

BESS净贡献
=PCS AC放电输出
−BESS辅助用电
−规定的下游损耗

该数值不能仅根据荷电状态(State of Charge,SOC)推断。

7. 紧急事件报告应包含哪些数据

事件记录应覆盖完整运行过程:

  1. 事件前;
  2. 激活;
  3. 持续响应;
  4. 解除;
  5. 恢复;
  6. 重新充电或负荷反弹。

7.1 事件标识与授权信息

应记录:

  • 事件标识;
  • 指令或触发来源;
  • 请求的响应内容;
  • 审批和授权链;
  • 运行模式标签;
  • 站点或项目标识。

指令或触发来源可能包括:

  • PJM或公用事业企业指令;
  • 站点EMS指令;
  • 保护动作;
  • 内部紧急控制逻辑。

审批和授权链应明确,哪一方有权提出、批准和解除紧急响应。

7.2 时间信息

应记录:

  • 事件开始和结束时间;
  • 事件前参考期;
  • 发电机启动指令时间;
  • BESS调度指令时间;
  • UPS切换时间;
  • 激活时间;
  • 解除时间;
  • 恢复开始和结束时间;
  • 电池重新充电时段;
  • 时间戳来源;
  • 时区或UTC偏移;
  • 时钟同步状态。

7.3 电气测量数据

应记录:

  • POI有功功率;
  • POI进口和出口电能;
  • 发电机有功功率和发电电能;
  • BESS充电或放电功率;
  • UPS输入、旁路和输出;
  • 关键负荷功率;
  • 冷却负荷功率;
  • 辅助负荷功率;
  • 单独计量的负荷类别功率;
  • 可直接获得情况下的被中断回路功率。

7.4 开关与运行状态

应记录:

  • 被中断回路状态;
  • POI断路器状态;
  • 发电机断路器状态;
  • 自动转换开关(Automatic Transfer Switch,ATS)状态;
  • STS状态;
  • UPS旁路状态;
  • 发电机同步状态;
  • BESS运行模式;
  • 孤岛或并网状态。

7.5 响应与恢复数据

应记录:

  • 请求响应量;
  • POI实际响应量;
  • 相对于规定事件前参考值计算的设施内部总负荷削减量;
  • 发电机贡献;
  • BESS贡献;
  • 归因方法及方法版本;
  • 控制器或模型上报的发电机或BESS可用能力;
  • 恢复阶段负荷;
  • 电池重新充电功率;
  • 负荷反弹峰值。

发电机或BESS可用能力通常属于控制器上报值或模型推导值,而不是电能表直接读数。

7.6 数据上下文

应记录:

  • 事件数据周期或采样周期;
  • 设备标识;
  • 测量点标识;
  • 寄存器表版本;
  • 固件版本;
  • 计算方法版本。

报告应明确区分:

  • 直接测量值;
  • 控制器上报值;
  • 计算或推导值。

8. 数据来源与数据质量状态应分别记录

数据状态不应被压缩为一个相互排斥的“质量字段”。

状态维度

示例

数据来源

实测、估算、替代

可用性

可用、缺失

验证状态

已验证、已拒绝

处理状态

原始、已修正

因此,一条记录可以同时具有以下状态:

实测+可用+已验证+已修正

事件数据模型应分别保留:

  • 数据来源;
  • 可用性;
  • 验证状态;
  • 处理状态;
  • 修正时间戳;
  • 原始记录引用;
  • 数据替代或修正原因。

当通信中断后需要重构事件数据时,这一点尤为重要。

9. 电表、DCIM与控制系统之间的数据职责

系统或设备

主要数据职责

POI电表

电网净进口和净出口

发电机控制器

发电机状态、控制、告警和运行限制

电能表

发电机、馈线、UPS或回路的电气测量

电池管理系统

电池状态、健康状况和安全信息

PCS

BESS功率变换和运行模式

EMS

电源与负荷协调

DCIM

IT容量、计算设备及设施运行可视化

楼宇管理系统

冷却和机械系统数据

ATS、STS或开关柜

电源路径、切换状态和连接拓扑

保护继电器

跳闸、保护动作、故障和事件顺序

故障录波器

高分辨率暂态和波形记录

公用事业企业或PJM指令日志

外部指令、请求动作及时间

发电机燃料或控制系统

机组就绪状态、启动状态及运行限制

BMS这一缩写可能存在歧义。

本文中:

  • 电池BMS是指Battery Management System,即电池管理系统;
  • 楼宇BMS是指Building Management System,即楼宇管理系统。

没有任何一台设备能够提供完整的事件记录。

项目应为每一项测量值、状态数据和计算结果定义明确的权威数据源。

10. 常见归因错误

常见错误包括:

  1. 将全部POI进口下降量视为负荷削减;
  2. 将设施内部总负荷削减量视为单只电表的直接读数;
  3. 未区分实际负荷削减与现场资源供电;
  4. 在同一计算中混用资源毛输出和净贡献;
  5. 将发电机控制器数值作为独立结算数据;
  6. 将UPS电池运行与站点级BESS调度混为一谈;
  7. 将发电机启动电池计为主要设施供电资源;
  8. 忽略发电机和BESS辅助用电;
  9. 未分别测量IT负荷和冷却负荷;
  10. 忽略UPS旁路状态和转换损耗;
  11. 电表、EMS和DCIM采用不一致的时间戳;
  12. 混合正常、紧急、孤岛和恢复阶段数据;
  13. 颠倒进口/出口或充电/放电方向;
  14. 未记录ATS、STS和断路器状态;
  15. 使用区间电表数据解释次周波级切换事件;
  16. 忽略事件解除后的负荷反弹和电池重新充电;
  17. 报告POI进口下降量,却未记录归因方法。

11. 紧急运行计量买家检查清单

审查项目

需要确认的内容

运行拓扑

并网、发电机并联、电源切换或孤岛运行

指令或触发来源

PJM、公用事业企业、站点EMS、保护动作或内部紧急逻辑

审批和授权链

有权请求、批准和解除紧急响应的主体

数据用途

物理归因、运行监测、计费、需求响应或结算

POI边界

电网进口、出口及正式测量位置

电表用途

运行监测、内部分摊、计费、贸易结算或事件验证

发电机输出

毛输出、辅助用电及净贡献边界

BESS边界

电池DC侧、PCS AC侧和辅助负荷测量点

UPS架构

整流器输入、旁路、输出及电池支撑状态

关键负荷

IT及必要冷却回路

可中断负荷

可延迟、可转移或非关键回路

归因方法

区分负荷削减、发电机贡献及BESS贡献

事件分辨率

记录周期、内部刷新率及高速测量设备

开关状态

ATS、STS、断路器、旁路和电源切换记录

时间同步

电表、网关、继电器、EMS和DCIM时钟

数据缓存

通信中断期间的本地存储及按时间顺序恢复

寄存器映射

地址、单位、倍率、数据类型和字节序

数据状态

来源、可用性、验证和处理状态

恢复阶段

负荷反弹、发电机停机及电池重新充电

验收容差

允许的能量平衡或归因偏差

网络安全

访问控制、指令权限、固件及事件日志保护

调试验收

发电机、BESS、UPS、开关切换及事件模拟

参与需求响应、紧急项目或辅助服务的项目,还应单独确认:

  • 基线方法;
  • 激活条件;
  • 测量与验证;
  • 结算要求;
  • 项目资格要求。

12. YTL如何支持前期电表评估

浙江永泰隆电子股份有限公司(YTL)可为数据中心馈线、备用电源系统、UPS相关回路及BESS测量点,对部分CT接入式电能表、面板式仪表、多功能电表、DIN导轨式电能表、AC电能表、部分DC电能表及通信型计量产品开展前期评估。

根据所选型号和客户要求,YTL可以支持:

  • 电表型号初步筛选;
  • 电压和电流范围核对;
  • 对客户提出的测量点、预期电气边界和数据用途开展初步技术讨论;
  • 核对客户提出的CT变比、分流器输入和电表侧传感要求;
  • 进口/出口及充电/放电方向核对;
  • RS485和Modbus选项确认;
  • 寄存器表、单位、倍率、数据类型及字节序核对;
  • 样品阶段电表至网关接口评估;
  • 拟采用电表至EMS或电表至DCIM接口的评估。

事件数据分辨率、内部刷新率、区间数据存储和时间戳功能会因型号而异,应与通信轮询频率分别确认。

以下能力必须根据具体型号和预期用途进行确认:

  • 通信功能;
  • 测量周期;
  • 准确度;
  • 认证范围;
  • 平台兼容性。

YTL不负责定义:

  • 项目POI、贸易结算计量点或其他结算边界;
  • 紧急事件归因方法;
  • 灵活负荷基线;
  • 发电机调度资格;
  • PJM、美国能源部或公用事业企业紧急项目资格;
  • UPS或ATS/STS切换逻辑;
  • 保护配合;
  • 发电机环境许可合规;
  • 需求响应或辅助服务的测量与结算;
  • 最终调试和事件验收标准。

上述事项仍应由以下主体负责:

  • 数据中心业主;
  • 项目工程师;
  • 公用事业企业;
  • 输电或配电运营商;
  • 发电机和UPS供应商;
  • EMS及DCIM供应商;
  • 保护工程师;
  • 项目管理机构;
  • 其他相关合同或监管参与方。

在确认具体型号、测量周期、电气边界、通信接口、寄存器表版本和数据用途后,YTL可支持部分现场级电气测量及数据输出应用。

结论

在电网紧急状态下,数据中心POI需量可能因以下一种或多种因素发生变化:

  • 计算得到的设施内部总负荷削减;
  • 备用发电机供电;
  • 电池放电;
  • 电源切换;
  • 多项措施同时执行。

仅依靠POI数据无法判断变化的具体原因。

可靠的紧急事件计量架构应分别识别:

  • POI净进口下降量;
  • 计算得到的设施内部总负荷削减量;
  • 发电机贡献;
  • BESS贡献;
  • UPS电源路径及运行模式;
  • 关键IT负荷;
  • 冷却和机械负荷;
  • 可中断负荷;
  • 辅助用电;
  • 开关及保护状态;
  • 恢复阶段和负荷反弹需量。

紧急事件计量不仅要说明POI需量变化了多少,还应解释是哪一类负荷、供电资源或开关切换动作造成了这一变化。

通过建立清晰的电气边界、时间对齐的事件记录、明确的权威数据源职责以及经批准的归因方法,运营方才能准确重构事件过程,避免将现场供电资源贡献误判为设施物理负荷削减。
