变压器、断路器和开关设备交付周期延长,正在迫使项目团队更早确定计量方案。
Reuters在2026年7月报道,随着AI数据中心建设加快,美国公用事业公司和开发商正在争夺变压器、断路器和开关设备。部分发电机升压变压器的交付周期在2026年第一季度已经超过160周,高压断路器的交付周期也明显延长。[1]
这不仅是变压器采购问题。如果EPC等到设备到场后,才确定电表安装形式、CT或PT输入、计量柜空间、通信端子、寄存器表和验收方法,就可能发现已订购的开关柜或计量柜无法直接支持目标计量架构,需要重新设计或增加临时方案。

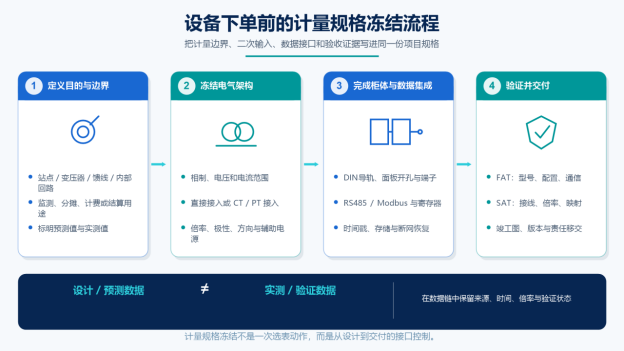

因此,项目应在相关设备下单前,对计量规格进行设计冻结。至少需要明确:
- 计量目的与电气边界;
- 相制、标称电压和电流采样架构;
- 直接接入、CT接入、PT接入或其他经项目批准的输入方式;
- DIN导轨式、面板式或其他安装形式及柜体接口;
- 所需电能、功率、需量、间隔记录和状态数据;
- 时间同步、存储和断网数据恢复规则;
- 通信接口、协议和寄存器要求;
- 准确度、认证和数据用途;
- FAT、SAT、调试和竣工交付证据。
电能表不能决定变压器容量、保护定值或并网审批结果。电表的职责是在已经安装并通电的计量点提供其型号支持的电气测量值。变压器选型、保护配合和最终系统设计仍应由电网公司、设计单位、EPC、设备供应商和项目业主等责任方完成。
为什么计量规格需要提前确定
美国能源信息署2026年7月《短期能源展望》继续显示美国用电需求将在2027年前保持增长。[2] 美国能源部还宣布向AEP Texas提供最高32.6亿美元贷款,用于电网强化和现代化。[3] 美国联邦能源监管委员会此前也要求六家区域电网运营商说明或改革数据中心、制造设施和其他大型负荷的接入规则。[4]
这些政策和投资不会形成一套全球通用的电表规格,但它们说明,大型负荷接入、设备容量和可验证数据已经成为更早期的项目问题。
负荷预测本身也存在不确定性。Capgemini的调查显示,67%的受访电力行业管理者提到带有投机性质的“phantom”数据中心负荷申请,并估计收到的申请中约19%最终可能不会实现。[5] 因此,项目文件必须把预测值、计算值、控制器数据和现场实测值明确分开。
预测负荷不等于电表实测负荷
电表只能测量其安装点已经实际存在的电气状态。尚未建成的机房、未通电的充电场站或没有投运的生产线,不能由电表提前测量。
|
数据术语 |
典型来源 |
代表含义 |
重要边界 |
|
装机负荷 |
设备清单或铭牌 |
已识别设备额定功率的汇总 |
不能证明设备会同时运行或形成同等需量 |
|
设计负荷 |
工程计算 |
应用设计假设后的计划负荷 |
取决于同时系数、冗余、运行场景和设计规则 |
|
合同容量 |
接入或供电合同 |
合同约定的容量数值 |
不一定等于电表记录的最大需量 |
|
预测负荷曲线 |
负荷模型或开发商预测 |
预计负荷随时间的变化 |
必须标注为预测或模型输出 |
|
控制器报告的可用负荷 |
DCIM、充电控制器、UPS、PCS等系统 |
设备运行值或计算值 |
不自动等于独立电表读数 |
|
实测间隔需量 |
电表及其数据链路 |
规定时间间隔内、规定边界上的平均负荷 |
取决于间隔、时间戳、倍率和数据质量 |
|
经验证的计费或结算值 |
电网或合同认可流程 |
被正式用途接受的数据 |
内部监测表不自动具有权威性 |
扩建项目可以使用现有站点数据改善设计假设,但前提是新旧测量边界具有可比性。分阶段投运时也可以使用临时或阶段性计量验证负荷爬坡情况,但历史实测数据仍不能自动证明未来最终负荷。项目数据应标明其属于预测、计算、控制器报告、直接测量、估算、替代还是验证后的数据。
先确定计量目的和边界
同一台开关柜内可能存在不同用途的电表,项目不能把这些数据混为一谈。
|
用途 |
可能的计量边界 |
需要回答的问题 |
电表不能单独决定的事项 |
|
站点进出口监测 |
并网点或站点进线 |
站点净输入或净输出是多少 |
并网批准和电价处理方式 |
|
变压器或主配电柜监测 |
变压器二次侧或主开关柜进线 |
设备在不同时间的负载情况如何 |
变压器热容量和保护配合 |
|
数据中心分项计量 |
UPS、冷却、PDU及辅助系统馈线 |
哪些系统形成站点需量 |
PUE规则、运行限制和工作负载控制 |
|
充电站负荷监测 |
站点进线、充电组或充电设备交流输入 |
充电负荷何时形成场站峰值 |
充电调度策略和计费认可 |
|
内部成本分摊 |
部门、租户、产线或设备回路 |
哪个内部成本中心使用了电能 |
未经适用流程确认的法定计费资格 |
|
灵活性验证 |
约定的站点或资产边界 |
调度事件期间实际改变了什么 |
基线、准入与结算规则 |
关于运行阶段的计量边界,可参考中文站的电网约束如何重塑能源计量与系统设计。新项目规格应引用单线图,为每个测量点分配唯一设备标签,并在测量点旁标明数据用途。
设备下单前需要冻结的电气测量架构
系统与采样信息
需要确认:
- 单相或三相系统;
- 标称电压和接线方式;
- 测量点预计电流范围;
- 直接接入还是互感器接入;
- CT一次和二次额定值,以及电表输入是否匹配;
- 使用PT时的PT一次、二次额定值;
- CT极性、相别对应、负载和接线责任;
- 输入、输出电能方向或独立寄存器约定;
- 适用时的辅助电源要求。
电表输入、CT或PT输出、二次回路、端子排和倍率配置应被视为一条完整测量链。即使电表本身正确,错误的CT倍率、极性或相别映射仍会产生误导性数据。
接入方式与安装形式不是同一概念
“直接接入式”或“CT接入式”描述电流如何送入电表;“DIN导轨式”或“面板式”描述电表的机械安装形式。这是两个不同的选型维度。
对于满足具体型号电压、相制、电流、数据和安装要求的内部配电点,可以考虑DIN导轨式电能表;需要在柜门直接查看数据时,可以评估面板式仪表。高电流测量点通常会考虑CT接入架构,但最终方案必须遵循项目设计和所选产品资料。
中文站的产品中心和工商业能源管理中的DIN导轨式电能表指南可作为产品类别与基础选型的入口,但不能由类别页面推断所有型号都具有相同CT输入、通信、间隔数据、准确度或认证能力。
开关柜和计量柜需要预留什么
|
审核项 |
下单前需要确定的内容 |
常见后期问题 |
|
安装 |
DIN导轨空间、面板开孔或经批准的固定方式 |
电表无法安装到预留位置 |
|
操作与维护 |
显示可视性、按键、端子和维护空间 |
日常查看必须打开不适合操作的柜体隔室 |
|
二次接线 |
CT/PT回路、电压取样、辅助电源、熔断与端子排 |
缺少端子或二次线无合适路径 |
|
通信 |
RS485或其他接口端子及通信线隔离 |
柜体完成后才临时增加通信线 |
|
设备标识 |
电表标签、馈线标签、CT倍率和图纸编号 |
平台数据无法追溯到实际回路 |
|
扩展预留 |
备用空间、端子容量和网关余量 |
扩容时需要新增柜体或重新设计 |
|
技术文件 |
单线图、接线图、端子图和设备表 |
无法还原竣工配置 |
柜体安全、隔离、保护和具体接线规范应由负责该设备的设计方按照项目要求确定。本文不能替代开关柜安全技术规范。
不要只写“智能电表”,应明确数据字段
|
数据项 |
可能用途 |
需要确认的内容 |
|
输入有功电能 |
电量核对 |
寄存器方向、单位、倍率和翻转处理 |
|
输出有功电能 |
光伏、储能或再生负荷分析 |
独立寄存器还是正负号约定 |
|
有功功率 |
当前负载与控制系统输入 |
内部更新和寄存器行为 |
|
最大需量 |
峰值分析 |
需量间隔、固定或滑动方式、复位和存储规则 |
|
间隔电能或需量 |
负荷曲线重建 |
间隔长度、保存周期、时间戳和缺失数据处理 |
|
分相电压与电流 |
相负载和安装检查 |
相别映射、CT极性和型号支持情况 |
|
无功量与功率因数 |
适用时的视在功率或电网分析 |
项目相关性和寄存器支持情况 |
|
频率 |
项目要求的运行监测 |
分辨率和数据输出能力 |
|
设备与通信状态 |
数据质量判断 |
状态来源、告警、陈旧数据和网关逻辑 |
|
时间与同步状态 |
多设备数据对齐 |
时钟来源、时区、夏令时和时钟漂移 |
不同项目的数据需求不同。最大需量、间隔存储、正反向寄存器、事件记录和通信能力均应按具体型号和配置核验。
六个时间概念不能混用
- 测量刷新:电表内部多久更新一次测量值。
- 通信轮询:网关、PLC或平台多久读取一次寄存器。
- 存储间隔:电表、网关或平台按多长时间保存一条记录。
- 上传延迟:现场数据到达平台所需时间。
- 仪表盘刷新:用户界面多久变化一次。
- 计费、结算或研究间隔:电价、合同或工程流程规定的时间口径。
如果源设备本身不按秒更新或存储数据,每秒轮询一次也不能产生有效的秒级测量记录。快速暂态、开关动作顺序、保护事件或波形分析可能需要保护继电器、故障录波器或专用电能质量仪器,而不是普通电能表。
RS485与Modbus需要端到端定义
RS485是串行电气接口,Modbus RTU是可运行在RS485等接口上的通信方式。仅写“支持RS485”或“支持Modbus”,不能证明电表已经与网关、PLC、EMS、BMS、DCIM或充电管理平台兼容。
集成规格应包括:
- 物理接口、布线和责任方;
- 波特率、校验、停止位和设备地址;
- 寄存器表版本;
- 地址、数据类型和字节序;
- 单位、倍率和正负号约定;
- 只读与可写对象;
- 轮询策略和网关设备容量;
- 超时、重试、缓存和断网恢复;
- 电表、网关和平台的时间戳责任;
- 交付时记录固件与配置版本;
- 批量部署前进行样品级电表到网关测试。
准确度、认证与数据用途
内部运行监测、内部成本分摊、租户计费、公共充电计费、公用事业计费和市场结算可能对应不同的法规、合同、准确度、安装和数据验证要求。内部监测中运行正常的电表,不会自动获得计费或结算认可。
采购前应明确:
- 国家和目标市场;
- 内部监测、分摊、计费、收入或结算用途;
- 所需准确度等级;
- 适用的认证或法制计量要求;
- 证书是否必须覆盖准确型号与配置;
- 安装、封印、检验和数据安全要求;
- 谁负责接受该数据用于目标用途。
认证和通信选项必须按具体型号确认,不能把类别页面上的认证标识或某个型号支持的协议外推到整个产品系列。
FAT、SAT、调试与交付
工厂验收测试FAT
根据项目范围和测试条件,可审核:
- 订购型号、硬件和通信选项;
- 电表输入与CT/PT二次值的匹配;
- 安装、柜门开孔和端子布置;
- 设备标签与图纸编号;
- 显示与基本参数访问;
- 项目范围内的CT/PT倍率配置;
- 通信参数和指定寄存器读取;
- 单位、倍率、数据类型和字节序;
- 配置文件与寄存器表版本。
现场验收测试SAT与调试
可根据项目要求验证:
- 实际安装电表是否与批准设备表一致;
- CT极性、相别映射和配置倍率;
- 电压接线和系统接线方式;
- 输入、输出方向;
- 适用时与批准参考值或上下游数据进行核对;
- 电表到网关、网关到平台的数据映射;
- 时间戳与时区对齐;
- 要求的断网缓存和历史数据恢复;
- 要求的最大需量和间隔记录行为;
- 设备状态、数据缺失和陈旧数据处理。
带电测试、开关柜操作和现场调试必须由授权人员按照项目批准的安全程序实施。
竣工交付资料
- 竣工单线图和接线图;
- 电表与CT/PT设备表;
- 电表序列号和测量点标签;
- 倍率与配置记录;
- 寄存器表和通信参数;
- 固件与配置版本;
- FAT和SAT记录;
- 项目要求的校准、证书或检验文件;
- 数据所有者、维护责任方和变更控制责任。
数据中心与大功率充电场景
数据中心
数据中心可能需要在站点进线、变压器二次侧或主配电柜、UPS输入与输出、冷却馈线、PDU或RPP馈线、辅助系统、发电机输出和BESS接入点分别设置测量。具体点位取决于项目要解决的是容量管理、电量分摊、PUE相关数据、运行韧性还是灵活性问题。
电表不会替代DCIM、楼宇管理系统、UPS控制器、保护系统或电网研究。对于更广泛的系统角色,可参考需求侧灵活性落地实践。
大功率EV充电
充电场站可能需要站点进线计量、变压器或主配电柜监测、充电组馈线表和充电设备交流输入计量。直流快充系统还可能根据交付电量或其他用途设置独立的直流侧测量边界。由于AC/DC转换和辅助负荷位于两个边界之间,交流侧和直流侧数值不能直接视为同一数据。
中文站的应用页面可用于查看充电等应用入口。计费认可、OCPP映射、充电控制逻辑和不同市场的法制计量要求仍需单独确认。
计量项目RFQ清单
- 国家与目标市场;
- 项目类型与预计数量;
- 计量目的和权威边界;
- 单线图或清晰的测量点说明;
- 单相或三相系统;
- 标称电压与接线方式;
- 预计电流范围;
- 直接、CT、PT、分流器或其他采样架构;
- 适用时的CT/PT倍率和二次输入;
- DIN导轨、面板或其他安装方式;
- 所需测量值;
- 需量计算与间隔存储要求;
- 时间同步与数据保存要求;
- 通信接口与协议;
- 网关、PLC、EMS、BMS、DCIM或充电平台信息;
- 准确度、认证和数据用途;
- FAT、SAT与交付要求;
- 项目进度和设备下单时间。
常见规格错误
- 未确认电表尺寸与安装方式就订购柜体;
- 只写“需要Modbus”,没有寄存器与数据规格;
- 未定义计量边界就开始选型;
- 把装机负荷、设计负荷和实测最大需量当成同一数值;
- 认为通信轮询频率就是测量刷新或存储间隔;
- 未定义CT二次输入、倍率、极性和相别映射;
- 未经认可就把内部电表数据用于正式计费;
- 把时间戳、倍率和缺失数据处理全部留给平台供应商;
- 省略FAT、SAT、配置记录和竣工交付要求;
- 期待电能表决定变压器容量、保护定值或控制策略。
如何与YTL讨论项目
YTL可在初步产品评估阶段,根据具体型号、配置、目标市场和项目需求,讨论部分DIN导轨式电能表、面板表、多功能电表和通信型计量产品的适用条件。
项目咨询时建议提供上述RFQ信息,以便核对候选产品的电压、电流输入、安装形式、测量值、通信和文件要求。开关柜设计、变压器选型、保护配合、软件集成、法制计量认可和项目审批仍由对应责任方完成。
结论
变压器和开关设备交付周期延长,使项目更难承受后期才确定计量方案的代价。正确做法不是要求电表完成工程设计,而是在设备下单前明确测量边界、采样架构、柜体接口、数据字段、时间规则、通信映射和验收证据。
项目还应始终把预测负荷与现场实测数据分开。电表提供其支持的电气测量,EPC将其集成到电气系统,网关和平台采集并使用数据,电网公司、业主和相关机构决定哪些数据可用于规划、计费、结算或审批。
常见问题
数据中心计量规格应包括哪些内容?
应包括计量目的和边界、相制与电压、直接或CT/PT输入、安装形式、测量值、需量与间隔规则、通信与寄存器、准确度或认证要求,以及FAT和SAT验收证据。
电表数据可以直接决定变压器容量吗?
不可以。现有可比边界的数据可支持工程分析,但变压器选型还取决于预测负荷、同时系数、冗余、热容量、运行场景、保护与设计规范,应由责任工程师确定。
选择CT接入式电表前需要哪些CT信息?
需要确认CT一次和二次额定值、电表输入兼容性、相别、极性、负载、准确度要求和配置倍率,并检查完整测量链。
开关柜使用DIN导轨表还是面板表?
没有统一答案。DIN导轨表适合部分紧凑柜内安装,面板表适合需要柜门显示的场景。最终应根据电气输入、空间、维护、通信、数据和认证要求选择。
支持RS485或Modbus是否代表可以直接接入平台?
不代表。还需核对串口参数、设备地址、寄存器表、数据类型、字节序、单位、倍率、轮询、时间处理,并与目标网关或平台进行样品测试。
通信轮询频率和电表刷新率有什么区别?
轮询频率是其他设备读取电表的频率;刷新率是电表内部更新源数据的频率。增加轮询频率不能创造电表本身没有更新或存储的数据。
开关柜内部电表可以直接用于计费吗?
不一定。是否可用于计费取决于具体型号、认证、安装、验证流程、市场规则和合同认可,不能把内部监测用途自动描述为权威计费用途。
FAT与SAT应检查什么?
通常包括型号和配置、安装、CT/PT输入、设备标签、通信参数、指定寄存器、倍率、极性、相别、方向、时间戳、数据映射以及要求的间隔或数据恢复行为。
大功率充电场站需要哪些计量边界?
可能包括站点进线、变压器或主配电柜、充电组馈线和充电设备交流输入。直流快充还可能根据交付电量等用途设置独立直流输出测量。
什么时候应冻结计量规格?
凡是会影响电表尺寸、CT/PT回路、柜门开孔、端子排、通信布线或验收要求的设备,应在下单前充分明确计量规格。具体项目节点由EPC与采购进度确定。
参考资料
- Reuters,《US power companies scramble to secure equipment as surging data center demand strains supplies》,2026年7月9日。
- S. Energy Information Administration,《Short-Term Energy Outlook》,2026年7月。
- S. Department of Energy,《Energy Department Closes Loan to AEP Texas, Delivering Millions in Electricity Cost Savings for Texans》,2026年7月8日。
- Federal Energy Regulatory Commission,《FERC Launches Aggressive Targeted Action to Speed Large Load Integration》,2026年6月18日。
- Capgemini Research Institute,《AI accelerates electricity demand, prompting a new wave of grid adaptation and investment》,2026年6月25日。
- International Energy Agency,《Unlocking flexibility at scale: Emerging technologies for modern power systems》,活动日期2026年7月15日。
