AI 数据中心、充电桩、工商业电气化、储能系统和分布式光伏正在改变配电侧的负荷形态。对于电网公司、工业园区、商业综合体、工厂和系统集成商而言,问题已经不只是一个用户本月用了多少电,而是负荷出现在什么位置、什么时候达到峰值、是否与其他负荷同时发生、配电变压器是否接近容量边界,以及哪些数据可以用于运行分析、分项计量或项目验收。
一个可靠的大负载监测方案,通常应先区分四个计量层级:馈线边界、配电变压器或配电柜边界、用户侧进线边界,以及内部回路分项计量。每一层数据都应明确计量点、接线方式、互感器变比、时间戳、通信链路和数据用途。
电能表提供的是现场电气测量数据。它不能替代电网规划、保护整定、调度系统、EMS/BMS 平台、充电桩控制器、储能 PCS 或公用事业单位的最终验收流程。
为什么中文站适合单独写这个主题
ytl-ami.com 已经有多篇与能源管理和智能电表相关的中文内容,例如:
- 工商业能源管理中的 DIN 导轨式电能表:Modbus、分项计量与选型指南,重点在工商业内部回路和 DIN 导轨表选型。
- EV 充电计量值:硬件电表数据如何传输到 OCPP 平台?,重点在充电桩电表数据到平台的传输链路。
- DLMS 智能电表通信在 AMI 项目中的选型清单与集成风险,重点在 AMI 通信协议和集成风险。
- AI 数据中心正在改变电力监测需求,重点在数据中心场景下的电力监测需求。
本文不重复上述内容,而是补齐配电侧资产层的监测问题:当多个大负载接入同一馈线、配电变压器、低压配电柜或园区配电系统时,应该在哪些边界布置计量点,哪些数据不能混用,电表、集中器和平台各自承担什么角色。
大负载为什么会变成配电侧监测问题
从 2026 年 7 月的全球能源新闻可以看到,峰值负荷和配电接入已经成为电力系统关注重点。印度电力部门预计 2027 年峰值负荷可能接近 300GW,增长因素包括数据中心、AI、EV 和电气化。北美大型 AI 数据中心项目继续增加,欧洲和亚洲的 BESS 项目也在围绕电网拥塞、可再生能源消纳和负荷灵活性展开。
这些变化对配电侧的影响很直接:
- 数据中心会形成持续性高负荷,并且需要监测进线、馈线、UPS/PDU、冷却负载和备用电源相关数据。
- EV 充电站可能在短时间内形成尖峰负荷,需要观察充电回路、配电柜和站点进线的负荷曲线。
- 工厂电气化会改变生产线、压缩机、空调、热泵和大功率设备的同时运行情况。
- 储能系统可能在充电时增加局部负荷,在放电时降低站点净需量,但效果取决于计量边界和调度时刻。
- 分布式光伏会带来反向潮流或净负荷快速变化,需要区分输入、输出和双向计量数据。
因此,仅看月度 kWh 电量已经不足以解释配电变压器利用率、馈线峰值、相不平衡或大用户接入风险。

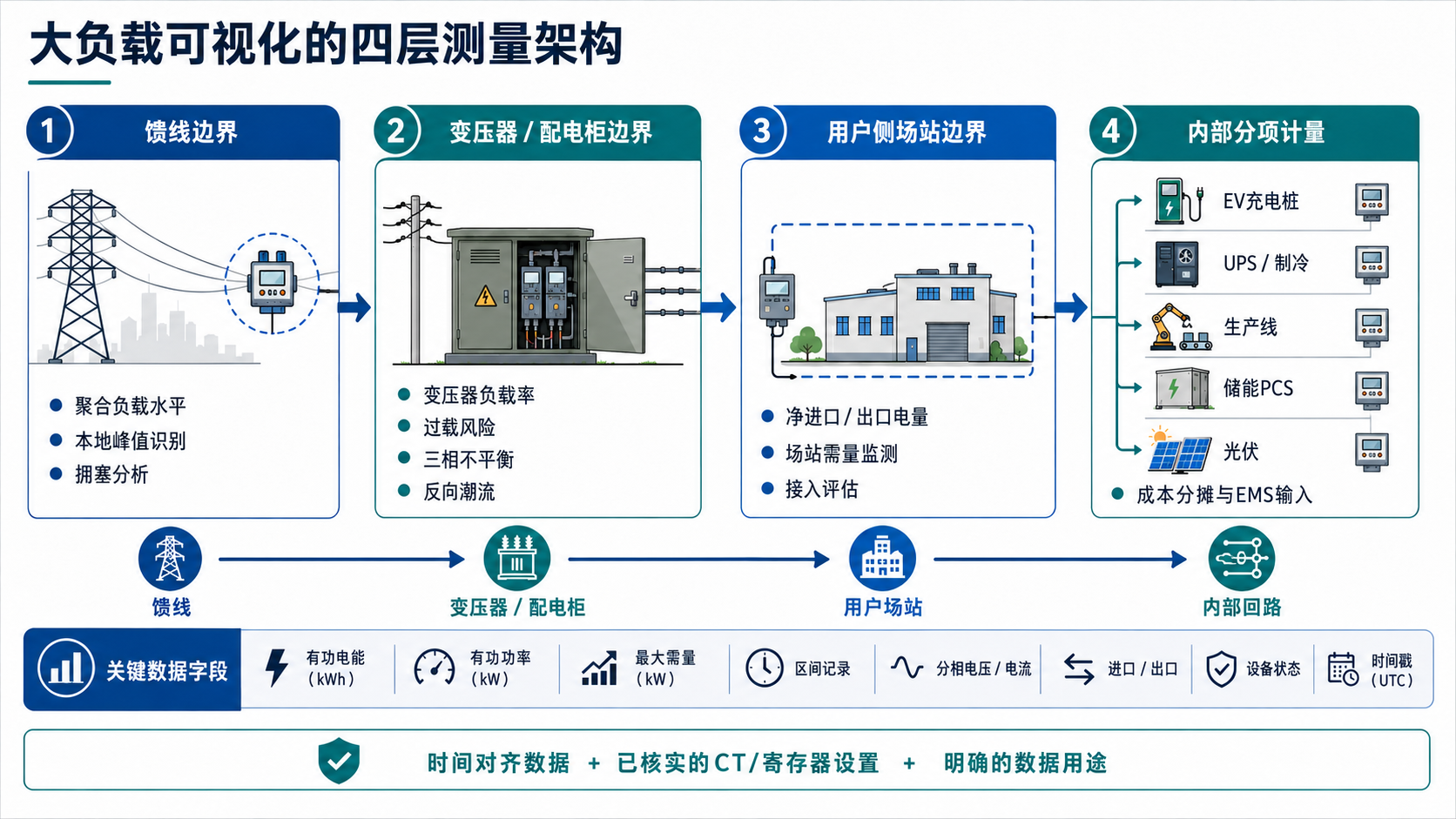

四个计量层级不能混在一起
不同计量点的数据含义不同。做馈线或配电变压器负荷监测时,应先定义测量边界。

|
计量层级 |
主要观察对象 |
常见用途 |
不能忽略的限制 |
|
馈线边界 |
某条馈线或馈线分段的总负荷 |
馈线负荷监测、峰值时段分析、局部拥塞判断 |
不能直接说明是哪一个用户或哪一台设备造成峰值 |
|
配电变压器或配电柜边界 |
某台变压器、低压柜、分支柜或局部配电资产的负荷 |
变压器负载率、相不平衡、配电柜运行监测 |
反映的是下游负荷和发电的合成结果 |
|
用户侧进线边界 |
用户站点净输入或输出 |
站点需量监测、电费复核、大负载接入评估 |
可能掩盖内部储能充放电、光伏发电或负荷转移 |
|
内部回路分项计量 |
EV、UPS、冷却、生产线、储能 PCS、租户或楼层回路 |
找到峰值来源、分项计量、能耗分摊、EMS/BMS 输入 |
不自动等同于公用事业计费边界 |
这些数据必须按时间对齐后再比较。同一座工厂的进线峰值、某台变压器峰值和某个充电回路峰值,可能不是同一个 15 分钟或 30 分钟区间。把多个回路各自的最大值直接相加,往往会夸大真实峰值。
馈线和配电变压器负荷监测应关注哪些数据
馈线或配电变压器层级的监测,通常不只是读一个 kWh 数字。项目可能需要关注以下数据,具体取决于所选型号、项目目标和系统架构:
- 有功电能和有功功率。
- 三相电压、电流和相负荷分布。
- 最大需量或区间平均负荷。
- 功率因数、无功功率或视在功率。
- 输入、输出或双向电能数据。
- 时间间隔负荷曲线。
- 相不平衡、过载或异常负荷观察。
- 电表通信状态、数据更新时间和设备状态。
- CT 变比、接线方式、倍率和寄存器单位。
如果项目涉及更高电流的三相回路,通常需要评估互感式电表和 CT 方案,而不是只看直接接入式电表。对于柜内或回路级监测,可根据电流范围、安装空间和通信需求评估 多功能电表 或 三相多功能电能表 等产品类别。
电表、集中器和平台的职责应分清
在智慧用电或配电监测项目中,常见的数据链路可以表示为:
电能表或传感器 → RS485/Modbus、DLMS 或项目定义通信 → 集中器/网关/PLC → HES/MDM/EMS/BMS/平台 → 报表、告警、分析或控制策略
各组件职责不同:
|
组件 |
主要职责 |
|
电能表 |
在定义的计量点采集电压、电流、电能、功率、需量等支持数据 |
|
CT 或传感器 |
为互感式测量提供电流输入,或采集特定电气量 |
|
集中器或网关 |
采集、映射、缓存和转发多台设备数据 |
|
EMS/BMS/智慧用电平台 |
展示、分析、告警、报表或执行项目定义的能源管理逻辑 |
|
充电桩控制器、储能 PCS 或设备控制器 |
执行允许的充电、放电、启停或负荷调节动作 |
|
电网公司、业主或监管方 |
定义验收、计费、并网、保护和数据规则 |
YTL 中文站已有 智慧用电 和 智慧用电管理 相关页面,适合承接这类“电表 + 集中器 + 平台数据链路”的中文流量。但在文章表达中应避免把电表描述成完整平台,也不要把集中器描述成自动具备所有分析或控制能力。
六个时间概念不要混用
大负载监测很容易把“实时数据”“轮询数据”“计费数据”混在一起。实际项目中至少要区分六个时间概念。
|
时间概念 |
含义 |
如果混用会产生的问题 |
|
测量刷新 |
电表内部测量值更新的频率 |
平台轮询再快,也不能生成电表未更新的数据 |
|
通信轮询 |
网关或平台读取电表寄存器的频率 |
轮询频率不等于计费区间 |
|
存储间隔 |
电表或系统保存负荷曲线的时间粒度 |
可能与电费、需量或调度分析区间不同 |
|
上传延迟 |
现场数据到平台的延迟 |
延迟过大时不适合快速控制或告警 |
|
仪表盘刷新 |
页面显示更新频率 |
画面刷新快不代表源数据具备同等精度 |
|
计费或研究区间 |
电价、容量、并网或电网分析采用的时间区间 |
区间不一致会导致峰值结果不同 |
因此,项目询盘时不应只写“需要实时监测”。更准确的说法是:需要确认测量刷新、通信轮询、负荷曲线存储间隔、时间戳、时区、数据上传方式和平台使用目的。
不同场景下的计量重点
数据中心与智慧用电管理
数据中心项目需要关注进线、馈线、UPS/PDU、冷却系统和备用电源相关负荷。若项目目的是站点级需量分析,应以用户侧进线或约定计量边界为主;若目的是内部能耗分析,则需要分支回路、机房区域、冷却负荷或配电柜数据。中文站已有 AI 数据中心正在改变电力监测需求,本文可作为配电资产层的补充内容。
EV 充电站
充电站不仅需要每个充电桩或回路的电量,还需要观察站点进线峰值、配电柜电流、三相不平衡和同时充电行为。对于充电场景,可关联 充电桩电表 页面,以及已有的 OCPP 数据链路文章。
工商业能源管理
工厂、商业楼宇、园区和租户场景通常需要主进线、分配电柜和回路级分项计量。若项目重点是回路级数据,可参考中文站的 DIN 导轨表选型文章;若项目重点是共享配电资产,则应增加配电变压器、低压柜或馈线边界的监测点。
光伏与储能
光伏和储能会改变站点净负荷。储能放电可能降低某个区间的站点需量,但也可能在充电时增加配电变压器负荷。对于储能场景,可参考 储能电表 页面。项目中需要区分电池侧、PCS 侧、并网点和站点边界,不能把一个点的数据当成全部系统结果。
选型前应提供哪些信息
为馈线、配电变压器、配电柜或大负载接入项目选择电表时,建议向供应商提供以下信息:
- 项目国家或目标市场。
- 应用场景:馈线监测、变压器监测、配电柜监测、站点进线、分项计量或内部成本分摊。
- 单相或三相系统。
- 标称电压和接线方式。
- 最大电流和预期负荷曲线。
- 直接接入式或互感式测量。
- CT 一次/二次额定值、变比、极性和安装方式。
- 需要的电气量:kWh、kW、电压、电流、功率因数、需量、输入/输出电量等。
- 是否需要负荷曲线、历史记录或事件数据。
- 期望数据间隔和时间同步要求。
- 通信接口:RS485、Modbus、DLMS、脉冲或项目定义接口。
- 是否已有集中器、网关、PLC、EMS、BMS 或云平台。
- 数据用途:内部监测、能耗分析、租户分摊、非计费成本核算、计费或并网验收。
- 所需认证、文件、样品测试和项目时间表。
支持 RS485、Modbus 或 DLMS 并不等于自动适配所有平台。项目仍需确认寄存器表、通信参数、数据类型、字节序、单位倍率、读取间隔、平台映射和现场测试结果。
YTL 中文站可如何承接这类需求
对于馈线、配电变压器、配电柜和大负载监测项目,YTL 可从电能计量和数据输出层提供产品选型讨论。相关中文站入口包括:
具体型号是否支持某项通信方式、最大需量、负荷曲线、双向计量、多费率、认证文件或平台接口,应以所选型号的数据手册、寄存器表、固件版本、证书范围和项目要求为准。
结论
大负载接入使配电侧从“看总电量”转向“看边界、看时间、看曲线、看同时性”。馈线负荷、配电变压器负荷、用户侧进线负荷和内部回路负荷,代表不同层级的数据,不能简单相加,也不能互相替代。
一个可靠的监测方案应先定义计量边界,再选择电表和通信架构。电表负责提供现场测量数据;集中器和网关负责采集与转发;EMS、BMS 或智慧用电平台负责分析和展示;最终的并网、验收、计费和保护规则仍由相关电网公司、业主、EPC、系统集成商和监管方确认。
对于项目买家而言,最有效的询盘不是只问“有没有智能电表”,而是说明测量点、相线系统、电压电流范围、CT 变比、所需数据字段、通信接口、数据间隔、平台接口和实际用途。
中文 FAQ
什么是馈线负荷监测?
馈线负荷监测是在馈线或馈线分段边界采集电压、电流、功率、电量、负荷曲线等数据,用于观察该配电线路的负荷变化和峰值时段。
什么是配电变压器负荷监测?
配电变压器负荷监测是对变压器或其相关配电柜的负载情况进行测量,可用于观察负载率、相不平衡、峰值负荷和下游负荷变化。
智能电表数据能否直接用于计费?
不一定。计费用途取决于电表型号、认证、安装方式、数据采集流程、当地法规和公用事业单位或合同约定。通信数据不自动等同于可计费数据。
支持 Modbus 是否代表可以接入所有平台?
不代表。Modbus 是通信方式,实际集成还需要确认寄存器表、通信参数、单位倍率、数据类型、读取间隔和平台映射。
配电柜内应该用直接接入式电表还是互感式电表?
应根据电压系统、电流范围、安装空间、准确度要求和项目用途选择。较高电流的三相回路通常需要评估互感式电表和 CT 方案。
储能系统能否降低配电变压器峰值?
有可能,但取决于储能放电是否发生在相关峰值区间,以及 PCS 损耗、辅助用电、其他负荷和计量边界。储能侧数据不等于变压器边界的净负荷结果。
多个回路的最大负荷能否相加得到总峰值?
通常不能。不同回路的最大值可能发生在不同时间。要计算总峰值,应使用同一计量边界、同一时间区间和时间对齐的数据。
中文参考来源
- FERC:FERC Launches Aggressive Targeted Action to Speed Large Load Integration,2026 年 6 月 18 日
- Economic Times:Data centres, AI and EVs to drive peak power demand to 300 GW in 2027,2026 年 7 月 9 日
- AP:Meta plans billions for first AI data center in Canada,2026 年 7 月 8 日
- pv magazine:One-third of India’s new renewable energy capacity faces curtailment,2026 年 7 月 8 日
- Energy-Storage.News:Elestor and Windpark Zeewolde partner on 10-40-hour flow battery project,2026 年 7 月 8 日
- Energy-Storage.News:Akaysha Energy begins construction of 82MWh BESS in southern Japan,2026 年 7 月 8 日

中文简体
English
