数据中心接入电网正日益成为一项涉及规划、建设和运行的综合性挑战,而不再只是单纯的用电量问题。
2026年6月3日,在欧盟委员会协调下,来自数据中心和能源行业的14家欧洲行业协会签署了一份意向声明。各方同意共同推动建立欧盟层面的三方协议模式,由数据中心运营商、能源相关方和公共主管部门共同参与,以支持数据中心更加透明、可持续地接入能源系统。
这一时间节点尤其重要,因为数据中心的建设速度通常远快于为其提供接入能力所需的电网基础设施建设速度。国际能源署指出,新建数据中心可能只需约1至3年,而规划、审批并完成新的电网基础设施,则可能需要5至15年。
这种建设周期错配,使以下工作变得更加重要:
- 电网接入规划;
- 现有电网容量的高效利用;
- 负荷管理;
- 需求侧灵活性资源;
- 清晰的测量与验证机制;
- 可靠的设施级和支路级电力数据。
对于数据中心运营商、EPC承包商、电气成套设备制造商以及DCIM、BMS和EMS系统集成商而言,一个越来越重要的实际问题是:
在不影响可靠性、安全性和服务等级要求的前提下,哪些电气负荷可以被单独计量、区分,并具备潜在调节能力?
精细化电力计量是开展灵活性评估和效果验证所必需的数据基础,但仅靠计量本身并不足以实现能源灵活性。
实际灵活性还需要:
- 可控资源;
- 明确的运行边界;
- 控制系统;
- 测量与验证规则;
- 运行审批机制;
- 相应的市场机制或合同安排。
一、为什么数据中心电网接入正变得更加困难?
数据中心通常形成规模大、集中度高的电力负荷。
与分布在大量小型用户之间的用电需求不同,数据中心往往需要在单一接入点获得较大的供电容量,同时还要求较高的电能质量、供电冗余和运行可用性。
常见挑战包括:
- 电网接入容量有限;
- 变电站建设和电网扩容周期较长;
- IT负荷快速增长;
- 制冷需求较高;
- UPS、发电机和储能系统接口复杂;
- 电能质量要求严格;
- 冗余和持续运行要求高;
- 能源数据披露要求不断提高;
- 可能参与需求响应或其他灵活性项目。
需求响应及其他需求侧灵活性资源,可以帮助降低峰值负荷、提高现有电网资产利用率,并支持可再生能源接入。
但数据中心能否实际参与灵活性项目,仍取决于控制系统能力、运行约束、公用事业要求、合同安排和适用市场规则。
二、数据中心中的能源灵活性是什么?
能源灵活性,是指根据电网、市场或运行条件,调整用电时间、用电规模或现场能源使用方式的能力。
对于数据中心而言,能源灵活性并不意味着在不考虑可用性、冗余和客户服务承诺的情况下削减关键IT负荷。
更实际的做法,是在经批准的技术边界、可靠性边界和业务边界内,对特定资源进行调节。
潜在可调资源可能包括:
- 制冷系统优化;
- 冷水机组、泵和风机的运行调度;
- 蓄冷系统;
- 电池储能系统;
- 在满足可靠性、质保、合同和市场要求的前提下使用UPS电池;
- 在满足可靠性、环保、合同和市场要求的前提下协调发电机或其他备用电源;
- 可延后的测试或维护负荷;
- 非关键辅助系统;
- 在工作负载编排、时延要求、服务等级协议和业务审批允许的情况下,对IT工作负载进行迁移或调度。
并非所有负荷都具备灵活性。
关键IT系统、生命安全设备和冗余功能通常具有严格的运行限制。
电力仪表不会决定哪些负荷可以被调节。其作用是为工程分析、控制系统和性能验证提供一致、可靠的电气数据。
三、哪些负荷应当单独监测?
数据中心不应被视为一个不可区分的整体电气负荷。

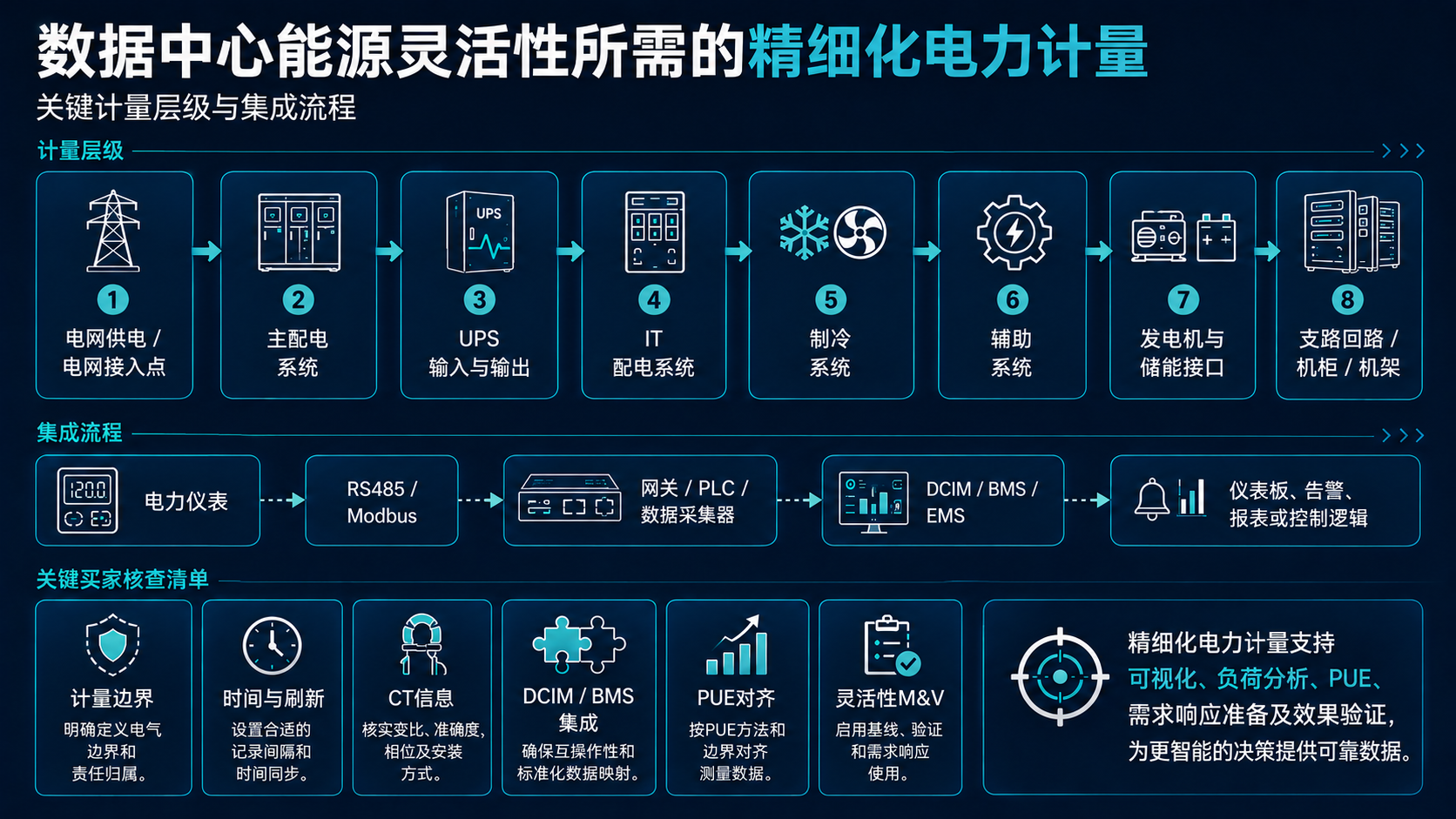

一种实际可行的电力计量层级可以包括:
电网供电 / 电网接入点
→ 主配电系统
→ UPS输入与输出
→ IT配电
→ 制冷系统
→ 辅助系统
→ 发电机与储能接口
→ 支路及机柜 / 机架馈电回路

重要计量点可能包括:
- 电网进线;
- 主低压或中压配电系统;
- UPS输入与输出;
- 配电单元;
- 远程配电盘;
- 母线槽与支路回路;
- 机柜或机架馈电回路;
- 冷水机组;
- 冷却塔;
- 泵和风机;
- 机房制冷设备;
- 照明和辅助负荷;
- 发电机输出;
- 在项目定义的AC或DC计量边界上,对电池系统或PCS进行输入与输出计量;
- 现场可再生能源接口。
所需计量颗粒度取决于设施规模、电气架构、监测目标和DCIM/BMS系统设计。
四、电网供电、UPS、IT、制冷和辅助负荷
设施总表能够显示数据中心的总需量和总能耗,但无法解释电能在设施内部的具体分配。
1. 电网供电与主配电
电网进线和主配电计量通常可提供:
- 有功电能;
- 有功功率;
- 需量;
- 电压;
- 电流;
- 频率;
- 功率因数;
- 部分型号支持的基础电能质量指标。
需要注意的是,波形记录、暂态分析、闪变测量或基于相关标准的完整电能质量分析,通常需要专用电能质量分析仪器,而不能仅依赖普通电能表或多功能电力仪表。
2. UPS输入与输出
比较UPS输入与输出数据,有助于分析:
- 变换损耗;
- 负载率;
- 一定条件下的运行效率表现;
- 冗余运行状态;
- IT负荷变化。
计量边界应与实际UPS拓扑和冗余架构保持一致。
需要说明的是,普通输入和输出电能、功率数据可以用于运行分析和损耗估算,但不等同于在标准化试验条件下完成UPS效率认证。
3. IT负荷
IT负荷可以在以下位置进行测量:
- PDU;
- 母线槽;
- 支路回路;
- 机柜或机架馈电回路。
更精细的数据有助于识别容量分布、负载不平衡和异常运行状态。
4. 制冷负荷
制冷系统的计量范围可能包括:
- 冷水机组;
- 泵;
- 风机;
- 冷却塔;
- 机房空调设备;
- 其他房间级制冷系统。
将制冷能耗与IT能耗分开,是开展能耗分析和灵活性研究的重要基础。
5. 辅助负荷
照明、办公区域、安防、消防系统及其他支持性设施,虽然单项负荷通常小于IT或制冷系统,但仍会对设施总负荷产生影响。
五、备用电源与储能系统的数据边界
备用发电、UPS和电池储能系统,既影响设施可靠性,也可能影响数据中心与电网之间的互动方式。
可能的电气计量点包括:
- 发电机电气输出;
- 电池系统充电功率与电能;
- 电池系统放电功率与电能;
- 在明确的AC或DC边界上,对PCS输入与输出进行计量;
- 电网正向/反向电能;
- 现场发电;
- UPS输入与输出。
与电网之间的能量流建议统一表述为:
正向/反向电能(import/export energy)
与电池系统相关的能量流则建议表述为:
充电/放电功率与电能
两组术语不应混用。
相关运行数据还可能包括:
- 电池荷电状态;
- 电池健康状态;
- 发电机运行状态;
- 燃料信息;
- UPS运行模式;
- 设备可用状态;
- 告警状态。
这些运行数据通常来自电池管理系统、发电机控制器、UPS控制器或EMS,而不是来自普通电能表。
正向/反向以及充电/放电的正负号规则,必须基于清晰的参考方向进行定义。
如果没有统一的参考方向,同一个正值在电表、网关、BMS、DCIM或储能控制平台中,可能被解释为不同的能量流向。
六、用于DCIM和BMS的电表数据
电力仪表可通过RS485接口和Modbus等通信协议,将数据传输至DCIM、BMS、EMS、PLC或网关系统。
典型数据链路为:
电力仪表
→ RS485 / Modbus
→ 网关 / PLC / 数据采集器
→ DCIM / BMS / EMS
→ 仪表板、告警、报表或控制逻辑
常见数据可能包括:
- 有功电能;
- 有功功率;
- 电压;
- 电流;
- 频率;
- 功率因数;
- 无功功率;
- 需量;
- 正向/反向电能;
- 三相不平衡;
- 所选型号支持的告警或事件数据;
- 通信状态。
支持Modbus,并不意味着能够自动兼容所有DCIM或BMS平台。
系统集成应通过以下方式确认:
- 寄存器表审查;
- 数据类型验证;
- 单位和倍率确认;
- 网关配置;
- 轮询测试;
- 平台侧映射;
- 样例数据比对。
七、刷新率、事件数据与端到端一致性
不同应用对数据更新速度的要求不同。
|
数据功能 |
典型要求 |
|
能源报表 |
区间电能或累计电能数据 |
|
容量监测 |
周期性功率和电流更新 |
|
告警监测 |
事件与状态上报 |
|
负载管理 |
更快的电表刷新和控制器轮询 |
|
灵活性验证 |
时间对齐的基线数据、事件期间数据及恢复期数据 |
|
电能质量分析 |
适当的基础指标或专用事件记录能力 |
仅有较快的数据刷新率,并不能证明系统适合负载管理或需求响应。
端到端性能还可能取决于:
- 电表计算周期;
- 寄存器刷新周期;
- 控制器轮询周期;
- 通信延迟;
- 网关处理时间;
- DCIM/BMS更新周期;
- 控制系统响应时间。
运营方还应确认:
- 时间戳来源;
- 时钟同步方式;
- 缺失数据处理;
- 重复数据处理;
- 累计值保持机制;
- 设备更换流程;
- 固件和寄存器表的变更控制。
八、能源灵活性的测量与验证
参与需求响应或其他灵活性安排,必须建立明确的测量与验证方法。
在评估实际响应效果之前,项目应明确:
- 基线计算方法;
- 计量边界;
- 事件开始与结束时间;
- 灵活性或结算方法要求的测量与记录间隔;
- 时间戳和时区规则;
- 基线修正方法;
- 排除或不可用负荷;
- 最短响应持续时间;
- 恢复期;
- 负责验证的主体与系统;
- 数据保存要求。
基线方法通常由灵活性项目、公用事业企业、聚合商、合同或适用市场规则定义,而不是由电表本身决定。
即使电表数据质量较高,如果基线、事件窗口和计算规则不清晰,也无法得到可靠的灵活性验证结果。
运营方还应明确哪个系统负责控制负荷,以及哪个主体和系统负责验证响应效果。
例如:
- BMS可以调节制冷系统;
- 储能控制器可以调度电池;
- EMS可以协调站点级能源;
- DCIM可以提供运行可视化;
- 计量系统提供用于测量与验证的电气数据;
- 公用事业企业、聚合商或结算平台可能承担最终验证或结算职责。
九、为需求响应或负载管理做准备
在参与灵活性项目之前,数据中心应明确:
- 基线负荷;
- 峰值需量;
- 关键负荷和非关键负荷;
- 最低安全运行限制;
- 可用响应容量;
- 响应速度;
- 最长响应持续时间;
- 响应后的恢复特性;
- 储能可用性;
- 制冷和热环境限制;
- 服务等级限制;
- 合同和市场要求。
最终灵活性策略应由设施运营方、工程团队、公用事业企业、聚合商和相关控制系统供应商共同确定。
电力仪表可以提供电气行为证据,但不能独立判断运行安全性、计算市场报价或授权调整关键负荷。
十、PUE与计量边界
电力仪表可以提供计算电能使用效率PUE所需的设施总能耗和IT设备能耗数据,但电表本身不会直接降低PUE。
可靠的PUE分析需要:
- 明确定义设施总能耗边界;
- 明确定义IT设备能耗边界;
- 时间戳对齐;
- 报告周期一致;
- 单位一致;
- 明确缺失数据或估算数据的处理方式;
- 明确现场发电的处理方式;
- 明确储能系统的处理方式。
如果采用无关的时间周期或不一致的计量边界,可能得到具有误导性的PUE结果。
十一、数据中心电力仪表选型清单
|
选型项目 |
需要确认的内容 |
|
计量点 |
电网进线、UPS、IT、制冷、辅助系统、储能或支路 |
|
电气系统 |
单相或三相 |
|
电流测量方式 |
直接接入或CT接入 |
|
CT参数 |
一次电流、二次电流、变比、准确度等级和安装方式 |
|
CT类型 |
闭口式、开口式或项目指定的其他类型 |
|
所需数据 |
电能、功率、电压、电流、需量和功率因数 |
|
电能质量要求 |
基础指标或专用电能质量仪器 |
|
通信方式 |
RS485、Modbus、脉冲或其他接口 |
|
时序要求 |
电表刷新、控制器轮询和平台更新周期 |
|
集成平台 |
DCIM、BMS、EMS、PLC或网关 |
|
安装方式 |
配电柜空间、DIN导轨、面板式或嵌入式 |
|
准确度 |
监测、内部能耗分摊或计费相关准确度要求 |
|
方向定义 |
正向/反向电能及充电/放电方向规则 |
|
事件数据 |
项目所需告警、状态或所选型号支持的事件记录 |
|
项目规模 |
电表、配电柜、支路和站点数量 |
|
技术文件 |
寄存器表、接线图和通信说明 |
|
测试要求 |
电表、网关和平台集成测试 |
十二、YTL如何支持数据中心电力监测项目?
浙江永泰隆电子股份有限公司(YTL)为工商业能源管理、数据中心、智能建筑、PV/ESS、EV充电和配电应用提供电能计量与功率测量产品。
相关YTL产品能力可能包括:
- 单相和三相电能表;
- DIN导轨式电能表;
- 多功能电力仪表;
- RS485/Modbus电能表;
- CT接入式电能表;
- 部分型号支持正向/反向电能计量;
- 根据型号和固件配置,部分产品可支持基础电能质量指标、告警或事件数据;
- 部分产品适用于监测或负载管理场景,可支持较快的数据刷新;
- 按项目提供OEM/ODM支持。
YTL可根据以下项目条件支持初步型号筛选与技术评估:
- 设施计量层级;
- 电气系统;
- 电压和电流范围;
- CT变比和CT类型;
- 所需数据;
- 通信方式;
- 时序要求;
- DCIM/BMS架构;
- 安装条件;
- 预计数量。
支持内容可能包括:
- 型号筛选与评估;
- 寄存器表审查;
- 通信选项确认;
- 样品测试;
- 项目专项技术讨论。
数据刷新率只是负载管理性能的一部分。控制器轮询、通信延迟、网关处理时间和控制系统响应,也应由相关项目参与方共同评估。
产品能力会因型号、固件、通信接口和项目要求不同而有所差异。
与特定DCIM、BMS、网关或控制平台的兼容性,应通过技术审查和集成测试进行确认。
FAQ常见问题
什么是数据中心精细化电力计量?
精细化电力计量,是指在电网进线、UPS、IT配电、制冷、储能、支路以及机柜或机架馈电等多个层级分别测量电能,而不是只依赖一个设施总表。
为什么应将IT负荷和制冷负荷分开计量?
将IT和制冷负荷分开,有助于运营方了解能源分配、评估运行状态,并判断哪些系统可能在明确技术边界内提供灵活性。
电力仪表能否降低数据中心PUE?
不能。电力仪表提供PUE计算所需的设施总能耗和IT设备能耗数据。
可靠分析还需要明确计量边界、对齐时间戳并保持报告周期一致。PUE改善取决于设施设计、设备效率、控制策略和运行管理。
什么是数据中心灵活性的测量与验证?
测量与验证用于定义基线用电、事件期间表现、恢复期表现和实际负荷响应的计算方式。
通常包括计量边界、事件窗口、测量与记录间隔、修正规则,以及负责验证的主体与系统。
谁负责定义需求响应基线?
基线通常由灵活性项目、公用事业企业、聚合商、合同或适用市场规则定义。电表提供测量数据,但不独立定义基线方法。
支持Modbus是否能够保证兼容DCIM?
不能。兼容性还取决于寄存器映射、数据类型、单位、倍率、轮询周期、网关配置和DCIM平台实现。
普通电能表能否完成完整电能质量分析?
不一定。部分电表可以提供电压、频率、不平衡、谐波或事件相关指标,但波形、暂态、闪变或基于标准的完整分析,通常需要专用电能质量仪器。
哪些数据中心负荷可能具备灵活性?
部分制冷系统、电池储能和非关键辅助负荷,可能具备一定灵活性。
在工作负载编排、服务等级要求和业务审批允许的情况下,也可能对IT工作负载进行调度。
买家应提供哪些CT信息?
买家应提供一次电流、二次电流、变比、准确度等级、CT类型、安装空间和预期测量方向。
申请数据中心电力仪表时应提供哪些信息?
应提供计量点、电气系统、电压和电流范围、CT配置、所需数据、通信接口、时序要求、DCIM/BMS架构和预计数量。
结论
数据中心能源灵活性,取决于是否清楚掌握电能消耗位置、关键负荷范围,以及哪些系统能够在安全、运行和商业边界内进行调节。
仅靠一个设施总表,无法提供足够的可视化能力。
在电网进线、UPS、IT配电、制冷、辅助系统、储能接口和支路层级部署精细化计量,可以为以下工作提供数据基础:
- 容量规划;
- DCIM和BMS监测;
- PUE分析;
- 负荷分析;
- 灵活性测量与验证;
- 需求响应准备。
但计量只是其中一个组成部分。
实际能源灵活性还需要可控资源、明确的运行边界、控制系统、基线规则,以及相应的市场机制或合同安排。
正在规划数据中心电力监测项目?请将您的计量层级、电气系统、CT配置、所需数据、时序要求和DCIM/BMS架构提供给YTL,以便开展初步型号筛选与技术评估。
官方参考资料
- European Commission — High-level signature event: Strategic roadmap for digitalisation and AI in energy;
- European Commission — Flagship projects on AI for grids and data centre sustainability;
- European Commission — Commission presents measures to digitalise Europe’s energy system while ensuring sustainable digitalisation;
- International Energy Agency — Electricity 2026: Grids;
- International Energy Agency — Electricity 2026: Flexibility;
- International Energy Agency — The Value of Demand Flexibility。

中文简体
English
